Viitoarea centrală de la Mintia, cea mai mare din UE: Prima turbină cu gaz poate fi pusă sub tensiune în mai puțin de o lună

Prima turbină de la noua centrală de producție de energie electrică pe gaze naturale Mintia, cu capacitate instalată de peste 1.700 MW, care va fi cea mai mare de profil din UE dezvoltată pe un singur amplasament, ar putea fi pusă sub tensiune luna viitoare, a anunțat operatorul sistemului energetic național, Transelectrica.
Alatura-te Profit InsiderJoin Profit Insider
Viitoarea centrală de la Mintia, cea mai mare din UE: Prima turbină cu gaz poate fi pusă sub tensiune în mai puțin de o lună

Sursă foto: Transelectrica

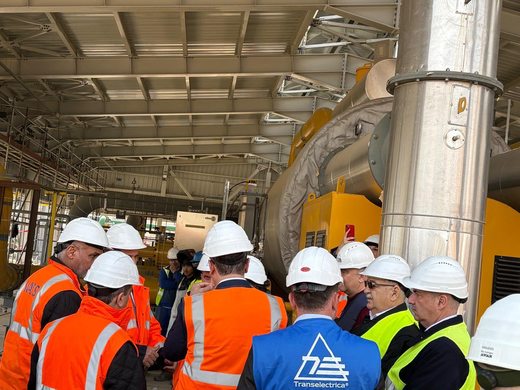

Astăzi, membrii Directoratului Transelectrica (Cătălin Nadolu, Cosmin Nicula, Florin Tătaru) și reprezentanți din direcțiile tehnice ale companiei (Virgiliu Ivan, directorul Dispecerului Energetic Național, Mihai Cremenescu, directorul Direcției Operative din cadrul DEN, Dorinel Vladu, directorul Direcției Investitii și Luca Iacobici, director tehnic în cadrul Sucursalei de Transport Timișoara), alături de o delegație a Transgaz condusă de directorul general, Ion Sterian, și de reprezentanți ai companiei dezvoltatoare Mass Global Energy Rom, ai autorităților locale și ai partenerilor contractuali, au efectuat o vizită de lucru la șantierul Mintia, sub coordonarea lui Pavel-Casian Nițulescu, secretar de stat în cadrul Ministerului Energiei.

″În continuarea vizitei, a avut loc o ședință de lucru dedicată analizării stadiului lucrărilor, progreselor recente înregistrate în implementarea proiectului și soluțiilor necesare pentru devansarea termenelor contractuale în ceea ce privește primul obiectiv, respectiv energizarea Turbinei cu Gaz 1 (TG 1)″, a transmis Transelectrica.

ULTIMA ORĂ Iran redeschide Strâmtoarea Ormuz CITEȘTE ȘI ULTIMA ORĂ Iran redeschide Strâmtoarea Ormuz

Potrivit operatorului, termenul devansat de finalizare, pentru prima etapă, asumat de Transelectrica împreună cu asocierea Electrimontaj Cluj – Energobit, executantul instalației de racordare a centralei electrice cu ciclu combinat, în stația electrică de transformare Mintia, este de 15 mai 2026.

″Pentru energizarea preconizată la această dată a TG1, Mass Global Energy Rom are de gestionat o serie de provocări legate de: finalizarea tuturor lucrărilor din instalatia proprie la TG 1; realizarea tuturor testelor în instalațiile proprii; asigurarea personalului autorizat pentru operare; finalizarea lucrărilor de integrare în SCADA dispecer a echipamentelor din centrală.

Transelectrica reafirmă convingerea că, prin mobilizarea și cooperarea tuturor părților implicate, acest proiect strategic va fi realizat cu respectarea termenelor stabilite″, a mai arătat operatorul sistemului energetic național.

Un pas spre standarde internaționale: limitele răspunderii penale în actul medical, analizate de Curtea Constituțională CITEȘTE ȘI Un pas spre standarde internaționale: limitele răspunderii penale în actul medical, analizate de Curtea Constituțională

De asemenea, după cum a relatat Profit.ro, este în continuare în derulare licitația inițiată de Transelectrica pentru achiziția și montajul unui transformator nou de putere în stația 400/220/110 kV Mintia, la care va fi racordată și noua centrală.

Conform Guvernului, producția de energie electrică a noii centrale de la Mintia este estimată să înceapă în septembrie 2026.

viewscnt
Urmărește-ne și pe Google News
Citeste in continuare
Ultimele ştiri
De weekend
Curs BNR
1 EUR5.2460 +0.0074+0.14 %
1 USD4.5981 +0.0275+0.60 %
1 GBP6.0799 +0.0321+0.53 %
1 CHF5.6772 +0.0148+0.26 %

Curs BNR oferit de cursvalutar.ro

Partenerii noștri
Cele mai citite
