FOTO Cel mai mare investitor imobiliar român, pas înainte pentru o hidrocentrală cu stocare prin pompaj de sute MW pe lacul Bicaz, proiect vechi de 14 ani

Compania Hydro Blue Energy, controlată integral de antreprenorul Iulian Dascălu, proprietarul grupului Iulius, cel mai mare investitor imobiliar român, a primit acord de mediu pentru un proiect de hidrocentrală cu acumulare prin pompaj (CHEAP) de sute de MW, care urmează să fie dezvoltat pe o porțiune a lacului Bicaz (Izvorul Muntelui), din județul Neamț.
Alatura-te Profit InsiderJoin Profit Insider
FOTO Cel mai mare investitor imobiliar român, pas înainte pentru o hidrocentrală cu stocare prin pompaj de sute MW pe lacul Bicaz, proiect vechi de 14 ani

Lacul Izvorul Muntelui. Sursă foto: Wikipedia

Acordul vizează construirea hidrocentralei Frasin-Pângărați, precum și ″clădiri aferente funcțiunii de bază: administrative, comerciale, servicii medicale, servicii cazare, servicii, unități de locuire, unități de servire a mesei, alimentație publică, împrejmuire, organizare de șantier″, toate pe raza localității Bicaz.

Înainte de a fi prezentată aici, informația a fost anunțată cu mult înainte pe Profit Insider

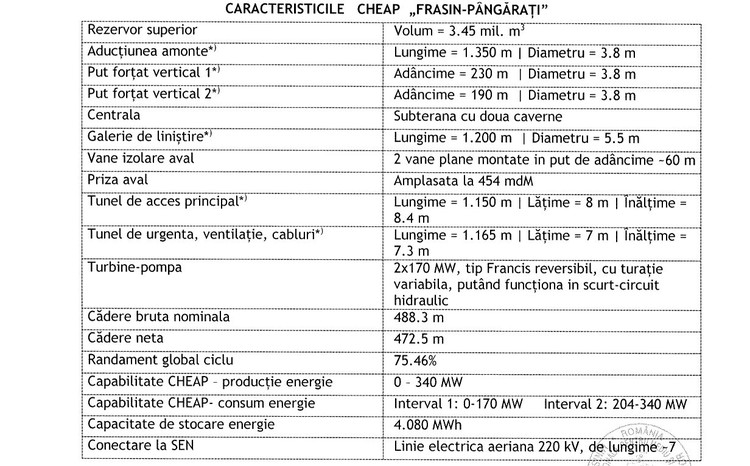

Puterea instalată a hidrocentralei, pentru generarea de energie, va fi de 300-340 MW, iar în regim de stocare, capacitatea acesteia va fi de 4.080 MWh, relevă datele analizate de Profit.ro.

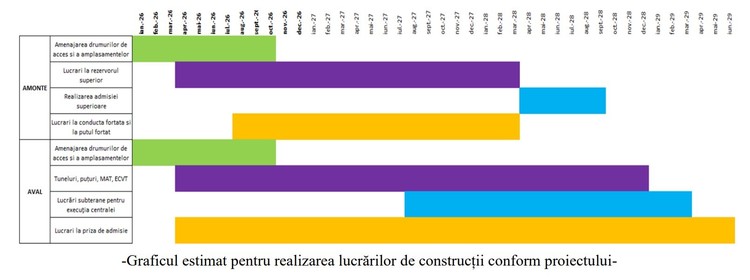

Lucrările ar urma să fie finalizate la jumătatea anului 2029, potrivit graficului inclus în documentele acordului de mediu.

FOTO Cel mai mare investitor imobiliar român, pas înainte pentru o hidrocentrală cu stocare prin pompaj de sute MW pe lacul Bicaz, proiect vechi de 14 ani

FOTO Șeful Ford Europe, anunț pentru Craiova: „Vom continua să producem Puma.” CITEȘTE ȘI FOTO Șeful Ford Europe, anunț pentru Craiova: „Vom continua să producem Puma.”

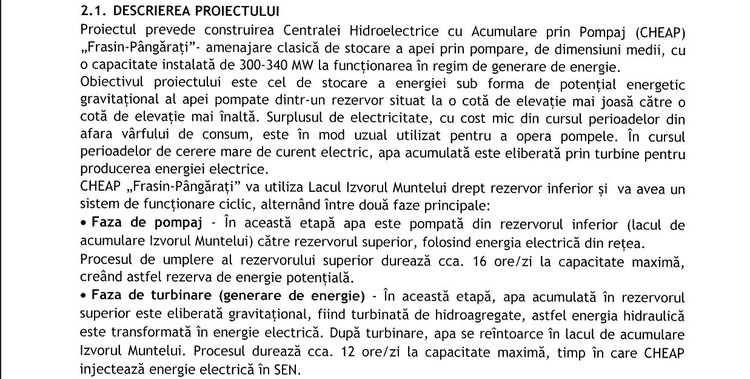

″Obiectivul proiectului este cel de stocare a energiei sub forma de potențial energetic gravitațional al apei pompate dintr-un rezervor situat la o cotă de elevație mai joasă către cotă de elevație mai înaltă. Surplusul de electricitate, cu cost mic din cursul perioadelor din afara vârfului de consum, este în mod uzual utilizat pentru a opera pompele. În cursul perioadelor de cerere mare de curent electric, apa acumulată este eliberată prin turbine pentru producerea energiei electrice″, se arată în acord.

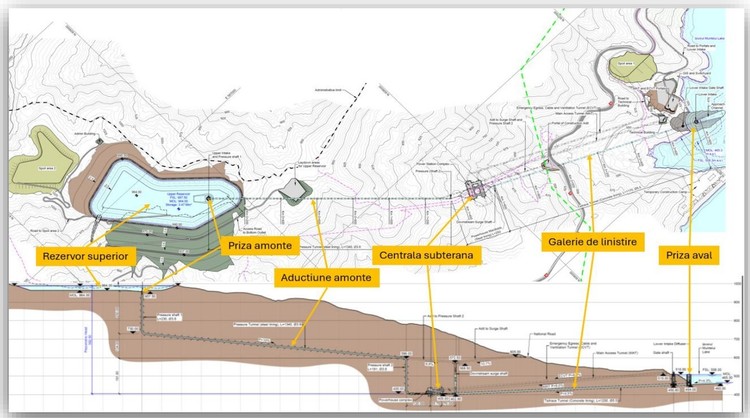

CHEAP Frasin-Pângărați va utiliza lacul Izvorul Muntelui drept rezervor inferior și va avea un sistem de funcționare ciclic, alternând între două faze principale:

• Faza de pompaj - În această etapă, apa este pompată din rezervorul inferior (lacul de acumulare Izvorul Muntelui) către rezervorul superior, folosind energia electrică din rețea. Procesul de umplere a rezervorului superior durează circa 16 ore/zi la capacitate maximă, creând astfel rezerva de energie potențială;

• Faza de turbinare (generare de energie) - În această etapă, apa acumulată în rezervorul superior este eliberată gravitațional, fiind turbinată de hidroagregate, iar astfel energia hidraulică este transformată în energie electrică. După turbinare, apa se reîntoarce în lacul de acumulare Izvorul Muntelui. Procesul durează circa 12 ore/zi la capacitate maximă, timp în care CHEAР injectează energie electrică în sistemul energetic național (SEN).

FOTO Cel mai mare investitor imobiliar român, pas înainte pentru o hidrocentrală cu stocare prin pompaj de sute MW pe lacul Bicaz, proiect vechi de 14 ani

Schimbare de strategie. Statul, gata să lanseze pentru vânzarea Șantierului Naval Damen din Mangalia cel puțin 6 licitații lunare, consecutive CITEȘTE ȘI Schimbare de strategie. Statul, gata să lanseze pentru vânzarea Șantierului Naval Damen din Mangalia cel puțin 6 licitații lunare, consecutive

După cum a relatat Profit.ro, compania de stat Hidroelectrica, cel mai mare producător de energie electrică din România, are în vedere preluarea a 50% din societatea care va construi și opera CHEAP Frasin-Pângărați.

Obiectivul Hidroelectrica este ″de achiziționare la punerea in funcțiune a centralei CHEAP Frasin-Pângărați, cu o putere instalată de 300 MW, ce va fi dezvoltată și construită de Hidro Blue Energy SRL″.

Aceasta mai menționează că ″intenția comună a părților este de a deține și gestiona proiectul în cote egale, asigurând o structură paritară de guvernanță și participare la rezultate″.

FOTO Cel mai mare investitor imobiliar român, pas înainte pentru o hidrocentrală cu stocare prin pompaj de sute MW pe lacul Bicaz, proiect vechi de 14 ani
FOTO Cel mai mare investitor imobiliar român, pas înainte pentru o hidrocentrală cu stocare prin pompaj de sute MW pe lacul Bicaz, proiect vechi de 14 ani

ANUNȚ Schimbări la e-Factură, cu mai multe excepții. Ministrul Finanțelor: Am corectat o problemă reală CITEȘTE ȘI ANUNȚ Schimbări la e-Factură, cu mai multe excepții. Ministrul Finanțelor: Am corectat o problemă reală

Profit.ro a anunțat în vara anului trecut că antreprenorul Iulian Dascălu, proprietarul grupului Iulius, și-a capitalizat firma prin care vrea să implementeze proiectul.

Pe 10 februarie 2025, Ministerul Energiei și Hidroelectrica au încheiat un act adițional la contractul de concesiune din 2004 aferent amenajării menționate, prin care suprafața de 7.000 mp a fost scoasă din concesiunea companiei.

Operațiunea a fost efectuată după ce, în noiembrie 2024, Guvernul a decis prin ordonanță de urgență că Ministerul Energiei poate prelua în administrare, la cerere, terenurile aparținând lacurilor de acumulare permanente din România a căror execuție a fost finanțată cu fonduri alocate de la bugetul de stat și care au potențial de folosire a energiei apelor, pentru a le concesiona investitorilor în capacități hidro de stocare de energie cu acumulare prin pompaj (CHEAP).

Purcari cumpără crama Serve - Tranzacție finalizată CITEȘTE ȘI Purcari cumpără crama Serve - Tranzacție finalizată

Imediat, instituția a solicitat propuneri de concesionare din partea potențialilor investitori interesați, după ce, cu câteva luni înainte, fusese inițiată realizarea unui studiu de oportunitate cu privire la atribuirea unui drept de concesiune asupra unei suprafețe de teren aflată în domeniul public și în administrarea Ministerului Energiei. Potrivit solicitării, propuneri puteau fi transmise doar de către cei care ″dețin un proiect în fază de proiectare sau construire a unei centrale hidroelectrice cu acumulare prin pompaj″.

Pentru sectorul de aproape 7.000 mp din lacul Bicaz, proaspăt scos acum din concesiunea Hidroelectrica, și-a exprimat oficial interesul Hidro Blue Energy din Iași, firmă controlată integral de antreprenorul Iulian Dascălu, proprietarul grupului Iulius. Aceasta a preluat în 2022 societatea dezvoltatoare inițială a proiectui Frasin-Pângărați.

FOTO România primește trenuri de la Alstom. Pe ce rute vor circula CITEȘTE ȘI FOTO România primește trenuri de la Alstom. Pe ce rute vor circula

Potrivit estimărilor Ministerului Energiei, bazate pe proiecte similare derulate în Uniunea Europeană, investiția într-o centrală CHEAP de capacitate medie poate varia între 800 milioane și 1,2 miliarde euro, cu un randament economic pozitiv atât în ceea ce privește recuperarea investiției, cât și în stimularea dezvoltării economice locale, prin crearea unui ecosistem industrial și logistic aferent implementării proiectului.

În urmă cu mai mulți ani, valoarea totală a investiției în proiectul CHEAP Frasin-Pângărați  fusese estimată la circa 300 milioane euro.

VIDEO Creșterea prețurilor la apartamente se va tempera, dar posibilitatea pentru reduceri de prețuri este limitată. Răzvan Ionescu, CCO Imobiliare.ro: Probabil vom continua cu un volum de tranzacții ceva mai redus - Conferința Profit.ro Imobiliare CITEȘTE ȘI VIDEO Creșterea prețurilor la apartamente se va tempera, dar posibilitatea pentru reduceri de prețuri este limitată. Răzvan Ionescu, CCO Imobiliare.ro: Probabil vom continua cu un volum de tranzacții ceva mai redus - Conferința Profit.ro Imobiliare

Proiectul Frasin-Pângărați a obținut prima dată aviz tehnic de racordare (ATR) în 2012, cu estimare de demarare a producției de energie în 2017, însă în cele din urmă nu a mai fost implementat. Dezvoltatorul inițial, Water Energy Systems SRL, deținut de Maria Soreanu, a fost preluat în 2022 de către firma Hydro Blue Energy SRL, înființată în 2021 și controlată integral de Iulian Dascălu.

Tot în 2022 a fost modificat planul urbanistic general (PUG) al orașului Bicaz, pentru integrarea celui zonal (PUZ) privind proiectul hidrocentralei.

În 2012, dezvoltatorul de atunci al proiectului CHEAP Frasin-Pângărați discutase inițial stabilirea de către Hidroelectrica a unui tarif de utilizare a acumulării Izvorul Muntelui ca rezervor inferior, însă în 2013, în AGA Hidroelectrica s-a hotărât ca managementul companiei să demareze negocieri cu Water Energy Systems SRL pentru ca accesul la acumulare să fie acordat contra unei cote din profitul anual rezultat din operarea noii hidrocentrale, fără aport suplimentar de investiții din partea Hidroelectrica.
