FOTO Viitoarea centrală de la Mintia, cea mai mare din UE: Transelectrica a primit 2 oferte la licitația de achiziție și montare a unui transformator nou în stația de racordare

Compania de stat Transelectrica, operatorul sistemului energetic național, a primit 2 oferte la licitația inițiată pentru achiziția și montajul unui transformator nou de putere în stația 400/220/110 kV Mintia, la care va fi racordată și noua centrală de producție de energie electrică pe gaze naturale Mintia, cu capacitate instalată de peste 1.700 MW, care va fi cea mai mare de profil din UE dezvoltată pe un singur amplasament.
Alatura-te Profit InsiderJoin Profit Insider
FOTO Viitoarea centrală de la Mintia, cea mai mare din UE: Transelectrica a primit 2 oferte la licitația de achiziție și montare a unui transformator nou în stația de racordare

Transelectrica a lansat licitația în noiembrie anul trecut, valoarea totală a contractului fiind estimată la circa 31,3 milioane lei plus TVA.

Înainte de a fi prezentată aici, informația a fost anunțată cu mult înainte pe Profit Insider

″În urma incidentului din data de 24.09.2024 din stația 400/220 kV Roșiori, aparținând CNTEE Transelectrica SA - STT Cluj-Napoca, AT2 400/220 kV 400 MVA a devenit indisponibil din cauza unui defect intern. Ca urmare a acestui incident, s-a propus înlocuirea AT 2 Roșiori (defect) cu un autotransformator similar existent în stația 400/220/110 kV Mintia, și anume AT4 400/220 kV 400 MVA.

Scandal în Ungaria - a permis unei uzine Samsung să funcționeze deși cu riscuri pentru sănătatea angajaților CITEȘTE ȘI Scandal în Ungaria - a permis unei uzine Samsung să funcționeze deși cu riscuri pentru sănătatea angajaților

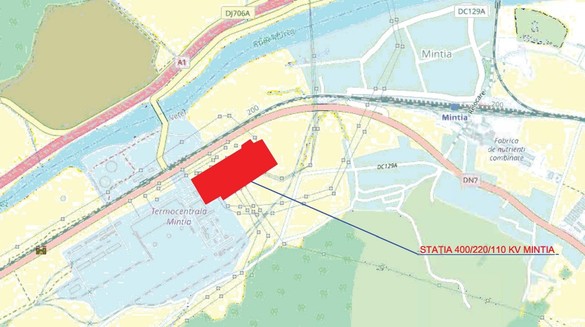

Astfel, ca urmare a acestor evenimente, este necesară achiziționarea și instalarea unui autotransformator nou în stația 400/220/110 kV Mintia, în locul actualului AT4, în contextul în care în stația Mintia urmează a se racorda noua Centrală Electrică cu Ciclu Combinat Mass Mintia, cu puterea instalată 1738,20 MW″, se arată în documentația de atribuire.

ULTIMA ORĂ OFICIAL Umbrărescu salvează ArcelorMittal Hunedoara - Tranzacție avizată CITEȘTE ȘI ULTIMA ORĂ OFICIAL Umbrărescu salvează ArcelorMittal Hunedoara - Tranzacție avizată

Potrivit sursei citate, montarea unui autotransformator nou, fabricat conform tehnologiilor moderne, va duce la creșterea capacității disponibile de evacuare prin stația 400 kV Mintia, evacuarea întregii cantități de energie electrică produsă de noua centrală cu ciclu combinat Mass Mintia și eliminarea congestiei cauzate de AT3 400 MVA, 400/220 kV Mintia, aflat în funcțiune.

Astfel, vor trebui achiziționate și montate următoarelor echipamente: autotransformator (AT 4) 400/400/80 MVA, 400/231/20 kV; sistem de monitorizare, inclusiv licența soft; instalație de prevenire a exploziei cuvei și incendiului.

Interes de privatizare - Aerostar Bacău, gata să discute preluarea Romaero sau Avioane Craiova, dacă ar fi ofertate CITEȘTE ȘI Interes de privatizare - Aerostar Bacău, gata să discute preluarea Romaero sau Avioane Craiova, dacă ar fi ofertate

Data limită inițială de depunere a ofertelor la licitație fusese 15 decembrie 2025, însă a fost prelungită ulterior până pe 9 februarie 2025. Transelectrica speră în continuare să atribuie contractul până în aprilie anul acesta.

″Propunerea de grafic de realizare a investiției s-a făcut în următoarele ipoteze: - se lucrează 10 ore/zi; - se lucrează simultan cu minim 2 echipe de constructori și 2 echipe de electricieni, fiecare fiind formată din 6 oameni; - durata de realizare – circa 20 de luni″, se mai menționează în documentul citat.

Transelectrica a primit 2 oferte la licitație: de la Ethgroup (cu terț susținător Adrem Engineering) și de la Electro-Alfa International (cu subcontractant Elcomex I.E.A.).

Protest la TNB față de un proiect pilot privind organizarea timpului de muncă. Actorii vor trebui să facă raport individual de activitate și să semneze foaia de prezență CITEȘTE ȘI Protest la TNB față de un proiect pilot privind organizarea timpului de muncă. Actorii vor trebui să facă raport individual de activitate și să semneze foaia de prezență

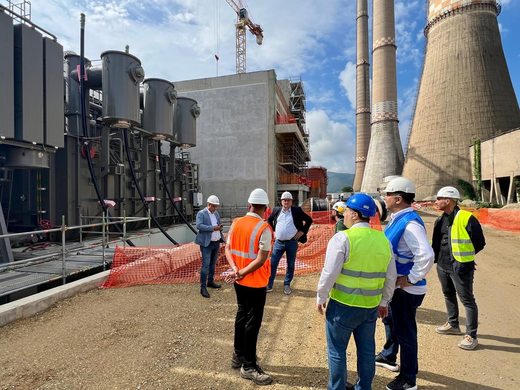

Premierul Ilie Bolojan s-a întâlnit recent, la Palatul Victoria, cu reprezentanții Mass Global Energy Rom, compania controlată de antreprenorul iordanian Ahmad Ismail Saleh și familia sa, dezvoltatorul centralei pe gaze naturale de 1.700 MW de la Mintia

″Un punct distinct al discuțiilor l-a reprezentat racordarea centralei la rețelele de gaze naturale și energie electrică. A fost subliniată importanța accelerării lucrărilor de finalizare a conexiunii la Sistemul Energetic Național, realizate în colaborare cu Transelectrica, pentru respectarea calendarului de punere în funcțiune a centralei. Finalizarea racordărilor va permite funcționarea centralei la capacitate maximă, cu un consum anual estimat de până la 2,5 miliarde de metri cubi de gaze naturale.

Prim-ministrul Ilie Bolojan a transmis că Guvernul va sprijini finalizarea racordării la rețeaua Transelectrica în cel mai scurt timp″, a comunicat Executivul, după întrevedere.

Potrivit sursei citate, testele pentru punerea în funcțiune a turbinelor pe gaz ale centralei sunt programate pentru acest an, iar producția de energie electrică este estimată să înceapă în septembrie 2026.

viewscnt
Urmărește-ne și pe Google News
NewsLetter

Pentru o sinteza cu cele mai importante evenimente economice ale zilei te rugam sa te abonezi la newsletter:

Citeste in continuare
Ultimele ştiri
De weekend
Curs BNR
1 EUR5.0914 +0.0004+0.01 %
1 USD4.2701 -0.0039-0.09 %
1 GBP5.8539 +0.0139+0.24 %
1 CHF5.5772 -0.0011-0.02 %

Curs BNR oferit de cursvalutar.ro

News.ro
Cotidianul.ro
Playtech.ro
Cele mai citite
