DOCUMENT Blocaj la semnarea finanțării bancare a construirii noului CET în cogenerare din Titan. Fuziunea SAPE-Electrocentrale Grup, printre cauzele invocate

Contractul de facilitate de credit de sute de milioane de lei prin care băncile românești de stat CEC Bank și Exim Banca Românească, fosta EximBank, urmau să finanțeze lucrările de construire a noii centrale de producție de energie termică și electrică în cogenerare pe gaze naturale din cartierul bucureștean Titan, aflate în execuție, proiect dezvoltat de compania de stat Titan Power SA, trebuia semnat până la finalul lunii trecute, însă acest lucru nu s-a întâmplat deocamdată, relevă date analizate de Profit.ro.
Alatura-te Profit InsiderJoin Profit Insider
DOCUMENT Blocaj la semnarea finanțării bancare a construirii noului CET în cogenerare din Titan. Fuziunea SAPE-Electrocentrale Grup, printre cauzele invocate

Titan Power este deținută direct de Societatea de Administrare a Participațiilor în Energie (SAPE, cu 67,3% din capital) și Electrocentrale Grup (32,7%), ambii acționari fiind controlați integral de către Ministerul Energiei.

Înainte de a fi prezentată aici, informația a fost anunțată cu mult înainte pe Profit Insider

Contractul de realizare ″la cheie″ a noii unități de producție de energie electrică și termică a fost atribuit vara trecută.

Valoarea totală a proiectului este de circa 355 milioane lei, din care 322,2 milioane lei proiectarea, achizițiile și execuția. În decembrie 2025, s-a aprobat ca Titan Power să plătească un avans constructorului centralei în cogenerare.

EXCLUSIV Frații Stoian investesc 10 milioane de euro într-un nou centru logistic și mută operațiunile Josi CITEȘTE ȘI EXCLUSIV Frații Stoian investesc 10 milioane de euro într-un nou centru logistic și mută operațiunile Josi

În primăvara lui 2026, CEC Bank și Exim Banca Românească au făcut o ofertă angajantă de creditare, în valoare totală de circa 289 milioane lei. Asta după ce înaintaseră anul trecut una neangajantă.

Băncile au cerut drept garanții instituirea de ipoteci pe acțiunile deținute de SAPE și Electrocentrale Grup la Titan Power, precum și semnarea de către ambii acționari, în calitate de codebitori solidari, a documentației contractuale de finanțare, pentru întreaga valoare a creditului.

Această cerință, neprevăzută în oferta inițială neangajantă, a generat preocupări legitime din partea Electrocentrale Grup SA cu privire la: (a) compatibilitatea operațiunii cu normele privind ajutorul de stat (art. 107 alin. (1) TFUE); și (b) proporționalitatea expunerii patrimoniale față de situația financiară reală și participația societății″, se arată într-un document foarte recent al Electrocentrale Grup, analzat de Profit.ro.

Kovesi îl anchetează pe premierul miliardar Babis, cu afaceri și în România CITEȘTE ȘI Kovesi îl anchetează pe premierul miliardar Babis, cu afaceri și în România

Potrivit sursei citate, pe 28 mai, Guvernul a aprobat prin memorandum declanșarea fuziunii prin absorbție dintre SAPE și Electrocentrale Grup, cei 2 acționari direcți ai Titan Power, cu termen de implementare 31 august 2026.

La solicitarea Ministerului Energiei, Electrocentrale Grup SA a întocmit situații financiare interimare la data de 31.03.2026, ca bilanț de fuziune, indicatorii principali fiind: • Pierderea netă a exercițiului: 217.912.422 lei (față de 3.437.406 lei la 31.12.2024); • Total capitaluri proprii: 154.977.525 lei (față de 445.248.548 lei la 31.12.2024 - reducere de aproximativ 290 milioane lei la 31.03.2026); • Creanțe comerciale: 655.609 lei (față de 218.377.632 lei la 31.12.2024); • Total active: 158.663.523 lei.

″Expunerea potențială ca urmare a asumării calității de codebitor solidar (aproximativ 289 milioane lei) depășește atât totalul capitalurilor proprii, cât și totalul activelor societății la 31.03.2026″, precizează Electrocentrale Grup.

ULTIMA ORĂ FOTO Sabotaj pe linia CFR. Circulația feroviară în zona stației Constanța a fost afectată CITEȘTE ȘI ULTIMA ORĂ FOTO Sabotaj pe linia CFR. Circulația feroviară în zona stației Constanța a fost afectată

Ulterior, în prima parte a lunii trecute, Consiliul Concurenței a transmis, la solicitarea Electrocentrale Grup, că ″semnarea contractului de creditare în calitate de codebitor nu implică, prima facie, elemente de ajutor de stat numai în măsura în care, în urma unei analize ex-ante, pe baza datelor celor mai recente, se demonstrează că un operator privat de dimensiune comparabilă, aflat în condiții normale ale unei economii de piață, ar fi putut fi determinat să semneze contractul de creditare în aceleași condiții″.

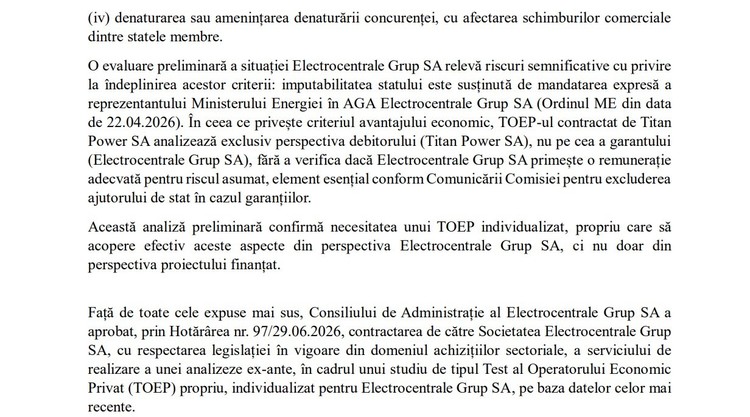

Potrivit companiei de stat, prin efectul fuziunii, Electrocentrale Grup își va înceta existența juridică, iar SAPE SA va prelua, ca succesor universal, toate drepturile și obligațiile societății, asumarea unei obligații de codebitor solidar pe o durată de minimum 12 - 15 ani, de către o societate a cărei dizolvare este deja aprobată la nivel guvernamental cu termen de 31 august 2026, ridicând probleme de oportunitate și fundamentare economică.

DOCUMENT Arme fabricate 100% în România. A fost încheiat totuși un contract pentru armament de infanterie (SAI), finanțat cu 816 milioane euro din SAFE CITEȘTE ȘI DOCUMENT Arme fabricate 100% în România. A fost încheiat totuși un contract pentru armament de infanterie (SAI), finanțat cu 816 milioane euro din SAFE

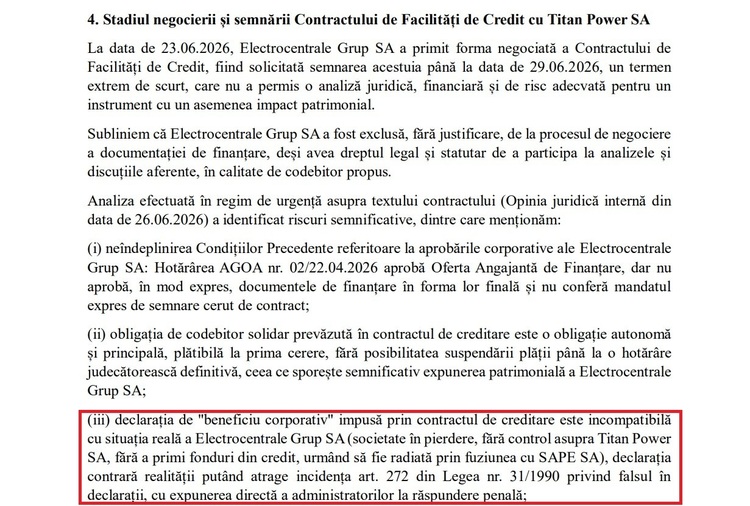

″La data de 23.06.2026, Electrocentrale Grup SA a primit forma negociată a contractului de facilitate de credit, fiind solicitată semnarea acestuia până la data de 29.06.2026, un termen extrem de scurt, care nu a permis o analiză juridică, financiară și de risc adecvată pentru un instrument cu un asemenea impact patrimonial. Subliniem că Electrocentrale Grup SA a fost exclusă, fără justificare, de la procesul de negociere a documentației de finanțare, deși avea dreptul legal și statutar de a participa la analizele și discuțiile aferente, în calitate de codebitor propus.

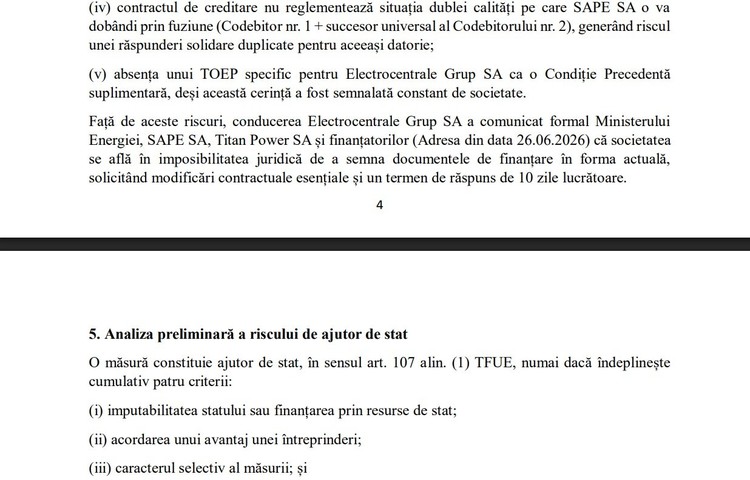

Analiza efectuată în regim de urgență asupra textului contractului (Opinia juridică internă din data de 26.06.2026) a identificat riscuri semnificative (...). Față de aceste riscuri, conducerea Electrocentrale Grup SA a comunicat formal Ministerului Energiei, SAPE SA, Titan Power SA și finanțatorilor (Adresa din data 26.06.2026) că societatea se află în imposibilitatea juridică de a semna documentele de finanțare în forma actuală, solicitând modificări contractuale esențiale și un termen de răspuns de 10 zile lucrătoare. (...)

Față de toate cele expuse mai sus, Consiliului de Administrație al Electrocentrale Grup SA a aprobat, prin Hotărârea nr. 97/29.06.2026, contractarea de către Societatea Electrocentrale Grup SA, cu respectarea legislației în vigoare din domeniul achizițiilor sectoriale, a serviciului de realizare a unei analize ex-ante, în cadrul unui studiu de tipul Test al Operatorului Economic Privat (TOEP) propriu, individualizat pentru Electrocentrale Grup SA, pe baza datelor celor mai recente″, afirmă Electrocentrale Grup.

Acuzații la ROMARM. \ CITEȘTE ȘI Acuzații la ROMARM. "Compania riscă să dispară!", afirmă directorul general

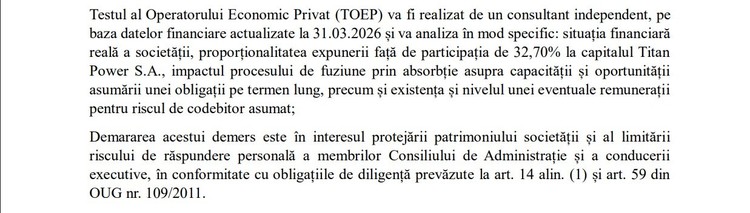

Testul Operatorului Economic Privat (TOEP) va fi realizat de un consultant independent, pe baza datelor financiare actualizate la 31.03.2026 și va analiza în mod specific: situația financiară reală a societății, proporționalitatea expunerii față de participația de 32,70% la capitalul Titan Power SA, impactul procesului de fuziune prin absorbție asupra capacității și oportunității asumării unei obligații pe termen lung, precum și existența și nivelul unei eventuale remunerații pentru riscul de codebitor asumat.

″Demararea acestui demers este în interesul protejării patrimoniului societății și al limitării riscului de răspundere personală a membrilor Consiliului de Administrație și a conducerii executive, în conformitate cu obligațiile de diligență prevăzute la art. 14 alin. (1) și art. 59 din OUG nr. 109/2011″, conchide Electrocentrale Grup.

Compania de stat abia a lansat o consultare de piață în vederea stabilirii valorii estimate pentru achiziția serviciilor de elaborare a unui Test al Operatorului Economic Privat, consultare care se va derula până pe 24 iulie.

DOCUMENT Blocaj la semnarea finanțării bancare a construirii noului CET în cogenerare din Titan. Fuziunea SAPE-Electrocentrale Grup, printre cauzele invocate
DOCUMENT Blocaj la semnarea finanțării bancare a construirii noului CET în cogenerare din Titan. Fuziunea SAPE-Electrocentrale Grup, printre cauzele invocate
DOCUMENT Blocaj la semnarea finanțării bancare a construirii noului CET în cogenerare din Titan. Fuziunea SAPE-Electrocentrale Grup, printre cauzele invocate
Sursă: Electrocentrale Grup. Subliniere Profit.ro

Sursă: Electrocentrale Grup. Subliniere Profit.ro

SAPE deține 20% și la Fondul de Investiții în Energie Kazah-Român (FIEKR), controlat cu 80% din capital de KMG International, acționarul majoritar al Rompetrol, subsidiară a KazMunayGas, conglomeratul petrolier de stat al Republicii Kazahstan.

În toamna lui 2025, KMG International (KMGI) și SAPE au aprobat unanim majorarea capitalului social al FIEKR, prin aport în numerar în valoare totală de 48,2 milioane dolari, proporțional cu deținerea fiecăruia (KMGI – 38,56 milioane dolari, SAPE – 9,64 milioane dolari).

SAPE a propus cu această ocazie ca, din totalul de 48,2 milioane dolari, suma de 20.644.640 milioane dolari să fie utilizată în vederea finanțării proiectului Titan Power, însă propunerea nu a fost acceptată de acționarul majoritar kazah și, în consecință, a fost respinsă.

OFICIAL Anunț trist în premieră. Dispar alte 50.000 de locuri de muncă de la VW CITEȘTE ȘI OFICIAL Anunț trist în premieră. Dispar alte 50.000 de locuri de muncă de la VW

Noua centrală în cogenerare din Titan, menită să îmbunătățească alimentarea cu căldură și apă caldă în sistem centralizat a locuitorilor din zonă, dar și să întărească securitatea aprovizionării cu electricitate a Capitalei, este gândită să aibă o putere instalată electrică de până la 50 MW și una termică de până la 40 MW.

În 2024, proiectului i-a fost respinsă solicitarea de finanțare UE nerambursabilă, prin Fondul de Modernizare, de către Banca Europeană de Investiții (BEI).

Vechiul CET Titan, construit în anii ’60, a fost oprit în 2009 și scos din exploatare în 2014, din cauza uzurii fizice și morale avansate.
