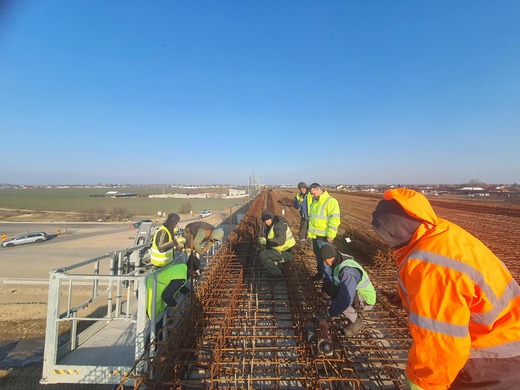

Pasajul din zona Domnesti – Țegheș, de pe lotul 3 Sud (18 km) al Autostrăzii Bucureștiului A0, este pregătit pentru montarea grinzilor, anunță autoritățile.
VIDEO POATE FI VĂZUT AICI
Recent a fost transmis că Asocierea de constructori greci Aktor Technical Societe Anonyme (Aktor SA) - SC Euro Construct Trading 98 SRL) a ajuns la un grad de realizare de 87% la lotul 3 (Bragadiru-Joița) al Autostrăzii Bucureștiului - A0 Sud.
Stadiul este următorul:
Pasajul pe DC125 peste autostradă (Țegheș):

au fost finalizate radierele, elevațiile, riglele si bancheta dinspre Domnesti .i este in lucru bancheta dinspre Țegheș
grinzile sunt executate și urmează sa fie aduse in santier pentru montaj a început realizarea rampelor de acces
Pasajul pe autostradă peste CF București - Craiova (Domnești) -> a fost finalizată structura, continuă lucrările de montare parapeți, iluminat public și se pregătește stratul suport pentru hidroizolație;

Podurile pe autostradă peste râul Sabar, respectiv râul Ciorogârla -> continuă lucrările de montare a parapeților și de regularizare albie;
Pasajul pe autostradă peste DJ601 (Ciorogârla) -> se pregătesc suprafețele și amorsa pentru stratul suport pe hidroizolație de pe calea 1;
Pasajul pe DC126 peste autostradă (Clinceni) -> se execută lucrări pregătitoare în vederea montării parapetului de siguranță;
Pasajul pe DC158 peste autostradă (Dârvari) -> au fost montate toate grinzile și armarea plăcii de suprabetonare a fost finalizată;

Pasajul pe DJ602 peste autostradă (Ciorogârla) -> au fost finalizate lucrările de montare a parapetului de siguranță și se lucrează la apeductul Ogrezeni;
Apeductul Bragadiru -> au fost finalizate infrastructurile, podețul, montarea grinzilor și se lucrează la armarea plăcii de suprabetonare, dar și la umpluturile la corpul autostrăzii în spatele Culeei C2;
Continuă profilările de taluz și așternere pământ vegetal atât pe corpul autostrăzii, cât și pe rampele pasajelor peste Autostrada A0;

Continuă montarea parapeților metalici și panourilor fonoabsorbante pe autostradă;
Continuă execuția rigolei de acostament pe autostradă între km 85+800 - 86+200 pe ambele părți;
Continuă lucrările la infrastructura pentru ITS, Iluminat public;
Continuă execuția fundațiilor aferente elementelor de semnalizare verticală.
Continuă așternerea mixturilor asfaltice;
Antreprenorul grec și-a asumat deschiderea circulației în luna aprilie pe cei 17,96 km ai acestui lot care va asigura legătura dintre A0 Sud și A1.
Lotul 3 (Bragadiru – Joița) este singurul sector al A0 Sud care împiedică acum asigurarea continuității traficului rutier pe autostradă între A1 și A2, pe direcția Pitești – București - Constanța.
