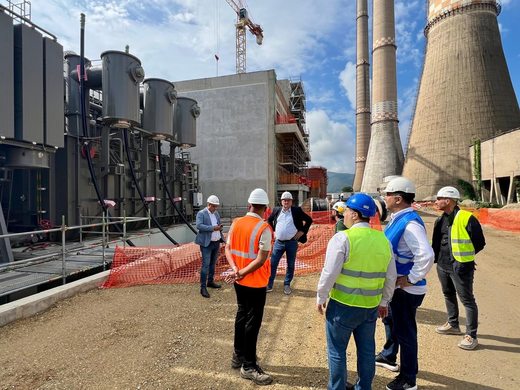

Viitoarea centrală de la Mintia, cea mai mare din UE: Transelectrica a semnat contractul de înlocuire a unui transformator de putere vital pentru racordarea acesteia

Compania de stat Transelectrica, operatorul sistemului energetic național, a semnat contract de achiziție și montaj al unui transformator nou de putere în stația 400/220/110 kV Mintia, la care va fi racordată și noua centrală de producție de energie electrică pe gaze naturale Mintia, cu capacitate instalată de peste 1.700 MW, care va fi cea mai mare de profil din UE dezvoltată pe un singur amplasament, conform datelor Profit.ro.
Alatura-te Profit InsiderJoin Profit Insider
Viitoarea centrală de la Mintia, cea mai mare din UE: Transelectrica a semnat contractul de înlocuire a unui transformator de putere vital pentru racordarea acesteia

Atribuirea și încheierea contractului s-au făcut în urma unei licitații inițiate în noiembrie anul trecut.

Valoarea contractului semnat acum este de 34,48 milioane lei plus TVA, superioară estimării inițiale a Transelectrica, de 31,36 milioane lei plus TVA.

Contractorul selectat este compania de construcții de utilități în energie și telecomunicații Ethgroup, controlată și condusă de antreprenorul Mihai-Tudor Cojocaru, potrivit termene.ro, un business cu rulaj de 80 milioane lei, profit net de peste 16 milioane lei și circa 120 de angajați anul trecut.

Mega Image în anul preluării Profi: mai mult business și profit, datoriile au crescut puternic. Profi a avut pierderi istorice, dar afaceri mai mari CITEȘTE ȘI Mega Image în anul preluării Profi: mai mult business și profit, datoriile au crescut puternic. Profi a avut pierderi istorice, dar afaceri mai mari

Cei de la Ethgroup au experiență în proiectarea, ingineria și modernizarea stațiilor de înaltă tensiune.

Terț susținător al Ethgroup la proiectul Transelectrica de la Mintia este Adrem Engineering, din grupul omonim, controlat de Corneliu, Adrian și Andreia Bodea și la care ROCA Investments este acționar minoritar.

La licitație a mai participat Electro-Alfa International, având drept subcontractant Elcomex IEA.

FOTO Muzician din România, a doua oară primar în Germania CITEȘTE ȘI FOTO Muzician din România, a doua oară primar în Germania

″În urma incidentului din data de 24.09.2024 din stația 400/220 kV Roșiori, aparținând CNTEE Transelectrica SA - STT Cluj-Napoca, AT2 400/220 kV 400 MVA a devenit indisponibil din cauza unui defect intern. Ca urmare a acestui incident, s-a propus înlocuirea AT 2 Roșiori (defect) cu un autotransformator similar existent în stația 400/220/110 kV Mintia, și anume AT4 400/220 kV 400 MVA.

Astfel, ca urmare a acestor evenimente, este necesară achiziționarea și instalarea unui autotransformator nou în stația 400/220/110 kV Mintia, în locul actualului AT4, în contextul în care în stația Mintia urmează a se racorda noua Centrală Electrică cu Ciclu Combinat Mass Mintia, cu puterea instalată 1738,20 MW″, se arăta în documentația de atribuire a licitației.

FOTO Revolut anunță în România o schimbare la card. Oferă utilizatorilor posibilitatea de a alege să elimine numerele de pe card pentru anumite modele CITEȘTE ȘI FOTO Revolut anunță în România o schimbare la card. Oferă utilizatorilor posibilitatea de a alege să elimine numerele de pe card pentru anumite modele

Potrivit sursei citate, montarea unui autotransformator nou, fabricat conform tehnologiilor moderne, va duce la creșterea capacității disponibile de evacuare prin stația 400 kV Mintia, evacuarea întregii cantități de energie electrică produsă de noua centrală cu ciclu combinat Mass Mintia și eliminarea congestiei cauzate de AT3 400 MVA, 400/220 kV Mintia, aflat în funcțiune.

Astfel, vor trebui achiziționate și montate următoarelor echipamente: autotransformator (AT 4) 400/400/80 MVA, 400/231/20 kV; sistem de monitorizare, inclusiv licența soft; instalație de prevenire a exploziei cuvei și incendiului.

″Propunerea de grafic de realizare a investiției s-a făcut în următoarele ipoteze: - se lucrează 10 ore/zi; - se lucrează simultan cu minim 2 echipe de constructori și 2 echipe de electricieni, fiecare fiind formată din 6 oameni; - durata de realizare – circa 20 de luni″, se mai menționează în documentul citat.

VIDEO Rambo revine. Dar nu cu Sylvester Stallone în rol principal CITEȘTE ȘI VIDEO Rambo revine. Dar nu cu Sylvester Stallone în rol principal

După cum a relatat în exclusivitate Profit.ro, Mass Global Energy Rom, compania controlată de omul de afaceri iordanian Ahmad Ismail Saleh care construiește noua centrală de producție de energie pe gaze naturale de la Mintia, care ar urma să fie cea mai mare de profil din UE dezvoltată pe un singur amplasament, a cerut prelungirea cu un an a termenului de finalizare a investiției, până la sfârșitul anului 2027.

Iar potrivit chiar Transelectrica, respectarea ad litteram de către România a angajamentului de decarbonare a producției de energie asumat prin PNRR, cu păstrarea în exploatare doar a câte unui grup pe lignit la Electrocentrale Craiova și CET Govora, ar pune în pericol siguranța în funcționare a sistemului energetic național la nivelul anului viitor, dacă va fi întârziată punerea în funcțiune a noii centrale pe gaze de la Mintia.

Locatarii din blocul lovit de dronă au din nou electricitate. Nu și gaz. Pot reveni în locuință, mai puțin cei din apartamentul afectat, care oricum sunt în spital CITEȘTE ȘI Locatarii din blocul lovit de dronă au din nou electricitate. Nu și gaz. Pot reveni în locuință, mai puțin cei din apartamentul afectat, care oricum sunt în spital

Contractul din decembrie 2022 prin care Mass Global Energy Rom a cumpărat cu peste 91 milioane euro activele vechii termocentrale Mintia, de la societatea de stat falimentară Complexul Energetic Hunedoara (SCEH) a Ministerului Energiei, prevede că dezvoltatorul are obligația ca, până la 31 decembrie 2026, să finalizeze investiția de realizare a unei capacități energetice noi cu o putere instalată de minimum 1.290 MW.

În data de 10.11.2025, cumpărătorul termocentralei Mintia (Mass Global Energy Rom – n.r.) ne-a solicitat acordul cu privire la prelungirea termenului de finalizare a investiției până la data de 31.12.2027, arătând motivele amânării și faptul că progresul investiției este substanțial, peste 85% din capacitatea prevăzută în contract urmând să fie îndeplinită până la 31.03.2026.

ANAF crește presiunea asupra persoanelor cu avere și venituri nedeclarate. Caz cu un Ferrari luat pe firmă și exemplul unui celebru fotbalist român CITEȘTE ȘI ANAF crește presiunea asupra persoanelor cu avere și venituri nedeclarate. Caz cu un Ferrari luat pe firmă și exemplul unui celebru fotbalist român

În data de 14.01.2026, prin adresa nr. 151, am solicitat cumpărătorului să comunice starea actuală a investițiilor, obiectivele următoare și termenele de îndeplinire a acestora, conform obligațiilor asumate prin contractul încheiat în data de 27.12.2022. Acesta ne-a răspuns printr-un raport trimis cu adresa nr. 23/17.01.2026, arătând măsurile și obiectivele îndeplinite, precum și cauzele întârzierii termenului contractual.

Prin urmare, ținând cont de prevederile contractuale, lichidatorul judiciar a trimis acționarului Ministerul Energiei adresa nr. 905/24.02.2026, prin care i-a solicitat opinia cu privire la prelungirea termenului de finalizare a investiției. Până în prezent, nu s-a primit un răspuns.

În data de 01.04.2026 s-a încheiat minuta întâlnirii dintre SCEH SA și Mass Global Energy Rom SRL, constatându-se starea lucrărilor investiției, o informare cu privire la aceasta fiind trimisă Ministerului Energiei cu adresa nr. AS 393/03.04.2026″, se arată într-un document foarte recent al lichidatorului judiciar al SCEH, Expert Insolvență SPR.

Grecia limitează numărul de turiști. Program menit să reducă turismul de masă în zonele populare CITEȘTE ȘI Grecia limitează numărul de turiști. Program menit să reducă turismul de masă în zonele populare

Contactat de Profit.ro, acesta a explicat că motivele țin de întârzieri în obținerea autorizației de construire și a acordului de mediu, precum și de dificultăți în primirea vizelor pentru muncitori străini.

″Acordul cu privire la prelungirea termenului de finalizare a investiției până la data de 31.12.2027 a fost solicitat pentru motive care exced controlului cumpărătorului:

- întârziere de 18 luni în obținerea autorizației de construcție;

- întârziere în obținerea acordului de mediu, care a inclus și acord de mediu de la țările învecinate;

- dificultăți procedurale în obținerea vizelor pentru muncitorii specializați - doar 26 vize au fost acordate, din 240 de cereri.

Cu toate acestea, progresul investiției este substanțial, capacitatea de 1.100 MW (peste 85%) fiind atinsă, pentru restul de 190 MW fiind necesar un timp suplimentar. Astfel, în perioada următoare vor începe testele la primele două turbine, iar la cea de-a treia în anul 2027″, au transmis cei de la Expert Insolvență SPRL.

Lipsă a unor medicamente - UE vine cu reguli pentru a combate deficitul de medicamente esențiale CITEȘTE ȘI Lipsă a unor medicamente - UE vine cu reguli pentru a combate deficitul de medicamente esențiale

Ei au adăugat că, până în prezent nu a fost adoptată o decizie privind emiterea acordului de prelungire a termenului de finalizare până la 31 decembrie 2027, nefiind primită opinia Ministerului Energiei.

″Decizia finală va fi adoptată de către adunarea creditorilor, în cadrul procedurii de faliment (a SCEH – n.r.)″, a precizat sursa citată.

Ministerul Energiei și investitorul Mass Global Energy Rom nu au răspuns deocamdată la solicitările de detalii și clarificări ale Profit.ro.

ULTIMA ORĂ Blocaj la vânzarea fostului Sidex. O instanță din Cehia dispune o măsură provizorie înaintea celei de-a doua tentative de vânzare a Liberty Galați. Reacția CITR: Poate fi scos în continuare la vânzare, măsura e contestată CITEȘTE ȘI ULTIMA ORĂ Blocaj la vânzarea fostului Sidex. O instanță din Cehia dispune o măsură provizorie înaintea celei de-a doua tentative de vânzare a Liberty Galați. Reacția CITR: Poate fi scos în continuare la vânzare, măsura e contestată

Pe 5 februarie 2026, premierul Ilie Bolojan, care între timp a fost demis și a preluat și portofoliul interimar al Ministerului Energiei, s-a întâlnit cu reprezentanții Mass Global Energy Rom, Guvernul transmițând în urma întrevederii că producția de energie electrică a noii centrale de la Mintia este estimată să înceapă în septembrie 2026.

Pe 18 aprilie, reprezentanții dezvoltatorului au declarat că prima turbină de la noua centrală va intra în probe până în iunie, iar a doua până în august. Declarația a fost făcută în cadrul unei vizite pe șantierul de la Mintia a ex-ministrului Energiei, Bogdan Ivan.

Cu aceeași ocazie, fostul secretar de stat din Ministerul Energiei, Casian Nițulescu, a precizat că, după efectuarea testelor la primele două turbine pe gaz, acestea vor fi operaționale la începutul lunii octombrie, moment în care vor injecta în sistemul energetic național 1.097 MW, iar ulterior, la începutul anului 2027, centrala va fi operațională cu o producție de 1.700 MW.

Tot în aprilie, operatorul sistemului energetic național, Transelectrica, a comunicat că prima turbină a centralei ar putea fi pusă sub tensiune în mai.

viewscnt
Urmărește-ne și pe Google News
Citeste in continuare
Ultimele ştiri
De weekend
Curs BNR
1 EUR5.2390 +0.0073+0.14 %
1 USD4.5912 -0.0123-0.27 %
1 GBP6.0731 +0.0021+0.03 %
1 CHF5.6838 +0.0101+0.18 %

Curs BNR oferit de cursvalutar.ro

Partenerii noștri
Cele mai citite
