Transelectrica tocmai a lansat o licitație în acest scop, valoarea totală a contractului fiind estimată la circa 31,3 milioane lei plus TVA.
Înainte de a fi prezentată aici, informația a fost anunțată cu mult înainte pe Profit Insider
″În urma incidentului din data de 24.09.2024 din stația 400/220 kV Roșiori, aparținând CNTEE Transelectrica SA - STT Cluj-Napoca, AT2 400/220 kV 400 MVA a devenit indisponibil din cauza unui defect intern. Ca urmare a acestui incident, s-a propus înlocuirea AT 2 Roșiori (defect) cu un autotransformator similar existent în stația 400/220/110 kV Mintia, și anume AT4 400/220 kV 400 MVA.

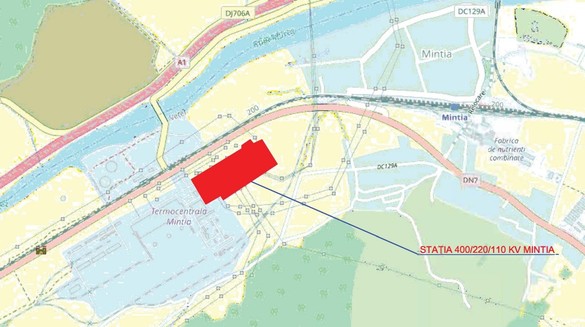

Astfel, ca urmare a acestor evenimente, este necesară achiziționarea și instalarea unui autotransformator nou în stația 400/220/110 kV Mintia, în locul actualului AT4, în contextul în care în stația Mintia urmează a se racorda noua Centrală Electrică cu Ciclu Combinat Mass Mintia, cu puterea instalată 1738,20 MW″, se arată în documentația de atribuire.
Potrivit sursei citate, montarea unui autotransformator nou, fabricat conform tehnologiilor moderne, va duce la creșterea capacității disponibile de evacuare prin stația 400 kV Mintia, evacuarea întregii cantități de energie electrică produsă de noua centrală cu ciclu combinat Mass Mintia și eliminarea congestiei cauzate de AT3 400 MVA, 400/220 kV Mintia, aflat în funcțiune.
Astfel, vor trebui achiziționate și montate următoarelor echipamente: autotransformator (AT 4) 400/400/80 MVA, 400/231/20 kV; sistem de monitorizare, inclusiv licența soft; instalație de prevenire a exploziei cuvei și incendiului.
Data limită de depunere a ofertelor la licitație este 15 decembrie 2025, iar Transelectrica speră să atribuie contractul până în aprilie 2026.
″Propunerea de grafic de realizare a investiției s-a făcut în următoarele ipoteze: - se lucrează 10 ore/zi; - se lucrează simultan cu minim 2 echipe de constructori și 2 echipe de electricieni, fiecare fiind formată din 6 oameni; - durata de realizare – circa 20 de luni″, se mai menționează în documentul citat.
Cel mai recent mesaj transmis public preconizează că noua centrală de la Mintia va fi operațională în vara anului 2026.
Anterior, în septembrie, președintele Consiliului Județean Hunedoara, Laurențiu Nistor, a declarat, la finalul unei întâlniri de lucru pe care a avut-o pe șantierul centralei cu conducerea dezvoltatorului Mass Global Energy Rom și cu reprezentanții Transgaz și Transelectrica, că prima turbină a unității de producție de energie va intra în teste în luna ianuarie a anului viitor.
De asemenea, chiar Transelectrica consideră că, pentru a se asigura un nivel de certitudine suficient de ridicat în acoperirea curbei de sarcină a sistemului energetic național (SEN), inclusiv la apariția unor potențiale situații limită, conform scenariilor evaluate de Dispecerul Energetic Național (DEN), este necesară, printre altele, punerea în funcțiune în această iarnă a primei turbine pe gaz din centrala electrică de la Mintia, de aproximativ 600 MW, cu asigurarea furnizării de gaze naturale către aceasta.
Luna trecută, compania de stat Transgaz, operatorul sistemului național de transport (SNT) al gazelor naturale, a anunțat finalizarea și punerea în exploatare a conductei care va alimenta cu gaze noua centrală de la Mintia. Mai este însă necesară realizarea unei conducte de interconectare, de circa 100 de metri lungime, între gazoductul BRUA și conducta magistrală Vest II, pe tronsonul Hațeg – Bouțari, în zona localității Totești, județul Hunedoara.
