VIDEO&FOTO Hidroelectrica a bifat o etapă majoră la Porțile de Fier I

Energie
VIDEO&FOTO Hidroelectrica a bifat o etapă majoră la Porțile de Fier I

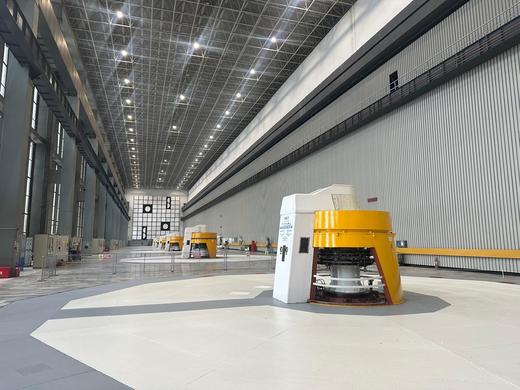

Hidroelectrica a finalizat lucrările de mentenanță la hidroagregatul nr. 1 (HA1) de la Centrala Hidroelectrică Porțile de Fier I.

Au fost derulate toate probele preliminare, inclusiv cea a  probei complexe de 72 de ore de funcționare continuă, fiind pregătite condițiile pentru trecerea la recepția hidroagregatului conectat la Sistemul Energetic Național.

Urmărește-ne și pe Google News

Proiectul în valoare de aproximativ 55 milioane lei, demarat în luna iulie 2023, a implicat demontarea completă a hidroagregatului, transportul componentelor la fabrica UCMH din Reșița pentru expertiză și reparații, urmat de remontarea și testarea ansamblului rotor-turbină în fabrică.

Tranzacție: OMV Petrom din România a preluat subsidiara de vânzări de gaze naturale din Ungaria a grupului-mamă austriac CITEȘTE ȘI Tranzacție: OMV Petrom din România a preluat subsidiara de vânzări de gaze naturale din Ungaria a grupului-mamă austriac

Contractul pentru aceste lucrări a fost atribuit societății SSH Hidroserv, care a subcontractat execuția în fabrica UCMH din Reșița. Aici, rotorul turbinei – cu un diametru nominal de 9.500 mm – a beneficiat de execuția unor activități de anvergură, inclusiv prelucrări specializate, posibile doar cu ajutorul mașinilor-unelte de mari dimensiuni, unice în țară.

Procesul reprezintă o premieră pentru Hidroelectrica, în cadrul unui proiect atât de complex, fiind implicate doar Hidroelectrica și societățile sale afiliate – SSH Hidroserv și UCMH Reșița. Evidențiind astfel capacitatea Hidroelectrica și a partenerilor săi de a realiza lucrări tehnice majore, esențiale pentru siguranța și performanța Sistemului Energetic Național. Progresul realizat și respectarea termenului de finalizare, 14 februarie 2025, reprezintă un motiv de mândrie pentru echipele implicate.

Centrala Hidroelectrică Porțile de Fier I reprezintă un pilon fundamental în activitatea Hidroelectrica. Situat la granița dintre România și Serbia, pe fluviul Dunărea este una dintre cele mai mari și mai importante din Europa. Cu o capacitate de producție semnificativă, Porțile de Fier asigură aproximativ 40% din totalul producției Hidroelectrica, fiind astfel un contributor esențial la îndeplinirea obiectivelor de furnizare a energiei electrice într-un mod fiabil și eficient.

Centrala Hidroelectrica de la Porțile de Fier I are după retehnologizare o producție de energie electrică anuală de proiect de 5.241.000 Mwh în anul mediu hidrologic, ceea ce reprezintă circa 10% din producția la nivel național. În plus, centrala asigură aproape jumatate din serviciile tehnologice de sistem din România.

DOCUMENT Centrala nucleară Cernavodă: Care e probabilitatea ca un avion din războiul Rusia-Ucraina sau de la baza Kogălniceanu să se prăbușească pe amplasament CITEȘTE ȘI DOCUMENT Centrala nucleară Cernavodă: Care e probabilitatea ca un avion din războiul Rusia-Ucraina sau de la baza Kogălniceanu să se prăbușească pe amplasament

Principalii parametrii ai centralelor hidroelectrice din Amenajarea Dunării:

Sistemul Hidroenergetic și de Navigație Porțile de Fier I:  Pi = 6x194,4 MW, turbine Kaplan, producție medie (GWh/an) = 5241

  • Puterea instalată: 1166,4 MW (6HA x 194MW)
  • Productie de energie (anul mediu hidrologic): 5241 Gwh
  • Realizarea Serviciilor tehnologice de sistem de la PIF: între 50% și 60% în cadrul Hidroelectrica, banda în reglaj secundar (RRFa)
  • Debit instalat PF I (6HA X 840mc/s)

Energia produsă de cele șase hidroegregate la CHE PF I pe ultimii 5 ani este de 25,428GWh  și are o pondere între 31% și 37% din energia totală produsă de Hidroelectrica în acești ani și între 8% și 10% din energia produsă la nivel național.

Porțile de Fier nu  contribuie doar la producția de energie electrică, ci și la menținerea echilibrului și stabilității SEN, prin servicii precum reglajul de frecvență și stabilitatea tensiunii, ajută la integrarea surselor de energie variabile și la prevenirea fluctuațiilor.

Programul de mentenanță de nivel înalt a hidroagregatelor nu se oprește odată cu redarea în funcțiune a HA1, în viitorul apropiat urmând o nouă etapă de retehnologizare a hidroagregatelor.

Hidroelectrica își reafirmă angajamentul de a contribui la dezvoltarea unui sistem energetic sustenabil și de a sprijini tranziția energetică a României către o economie verde, dar și stabilă din punct de vedere al furnizării de energie.

*PIF : punere în funcțiune

Grupul Hidroelectrica raportează o producție de energie electrică brută de 14.224 GWh în 2024, în scădere cu 22% față de 2023, din care 13.928 GWh reprezintă producția brută obținută din surse hidro, potrivit unor date preliminare publicate luni pe site-ul Bursei de Valori București.

SIPEX Company distribuie sub formă de dividende o treime din profitul net al anului 2024 CITEȘTE ȘI SIPEX Company distribuie sub formă de dividende o treime din profitul net al anului 2024

Producția de energie electrică netă reprezintă 13.864 GWh (minus 21%), dintre care 13.576 GWh din surse hidro (minus 22%).

VIDEO&FOTO Hidroelectrica a bifat o etapă majoră la Porțile de Fier I

Producția de energie electrică din surse eoliene a fost de 288 GWh (minus 15%).

Potrivit principalilor indicatori operaționali-cheie preliminari ai Grupului Hidroelectrica pentru 2024, Hidroelectrica a achiziționat o cantitate de 802 GWh de energie electrică anul trecut, în scădere cu 53% față de 2023.

Cantitatea totală de energie electrică vândută de Grupul Hidroelectrica în 2024 se ridică la 14.665 GWh, în scădere cu 24% față de 2023.

Hidroelectrica precizează că informațiile cuprinse în acest raport sunt preliminare și pot diferi de rezultatele finale . 'Raportul conține estimări referitoare la rezultatele Grupului, care reflectă cunoștințele actuale ale Societății și sunt însoțite de riscuri și incertitudini care pot duce la diferențe între rezultatele finale și cele incluse în prezentul raport, de aceea nu reprezintă o garanție a performanței companiei și trebuie privite cu prudență', se menționează în raport.

VIDEO&FOTO Hidroelectrica a bifat o etapă majoră la Porțile de Fier I

Conform calendarului financiar, rezultatele financiare finale aferente anului 2024 urmează să fie publicat la data de 26 martie 2025.

Hidroelectrica este lider în producția de energie electrică și principalul furnizor de servicii tehnologice necesare în Sistemul Energetic Național. Cu o producție în an mediu hidrologic de peste 17 TWh generată în sucursale amplasate strategic pe teritoriul țării, Hidroelectrica furnizează circa 30% din producția totală a țării.

Scurt istoric Porțile de Fier

Construcția Sistemului Portițle de Fier I a început la data de 7 septembrie 1964, odată cu inaugurarea oficială a șantierului. Obiectivul este simetric față de axa Dunării și este compus din două centrale hidroelectrice cu câte șase hidroagregate cu turbine Kaplan de mare capacitate, două ecluze cu dimensiuni de 310 m x 34 m (câte una pentru fiecare parte) și un baraj deversor cu 14 campuri deversoare (câte 7 pentru fiecare parte). Primul obiectiv pus în funcțiune pe partea română a fost ecluza, la data de 14 august 1969.

Agregatele din centrală au fost puse în funcțiune primul în data de 14 august 1970, iar ultimul în decembrie 1971. Inaugurarea oficială a obiectivului s-a realizat la data de 16 mai 1972. Prin dimensiunile și puterea lor instalată, agregatele din centrale au fost cele mai mari de acest tip din lume. De asemenea, prin dimensiunile sasurilor și prin cădere, ecluzele de la Porțile de Fier I se înscriu în lista celor mai mari construcții de acest gen din lume.

Atât la centrală cât și la ecluză s-au derulat în ultimii 15 ani programe de retehnologizare care au dus la creșterea puterii instalate de la 175 la 194,4 Mw pe fiecare agregat din centrală, creșterea performanțelor tehnice ale echipamentelor și instalațiilor, precum și creșterea siguranței în exploatare.

viewscnt
Afla mai multe despre
hidroelectrica
energie electrica
porțile de fier i
