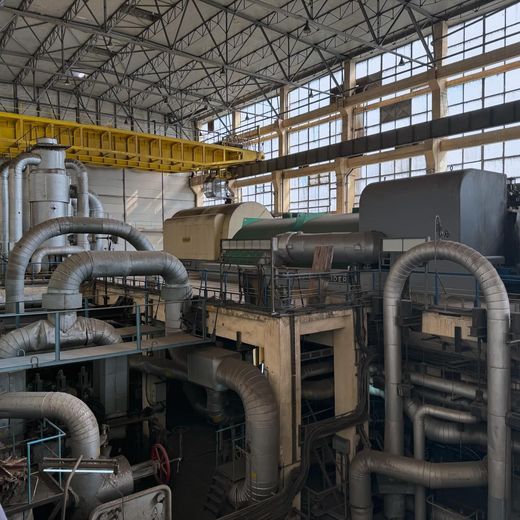

Japonezii au venit în România pentru contracte. Interesați de licitațiile de construire a centralelor pe gaze de peste 1.300 MW din Oltenia, menite să înlocuiască grupurile pe lignit care vor fi închise. O nouă amânare

Licitațiile de contractare a proiectării, echipării, construirii și punerii în funcțiune a două centrale de producție de energie electrică pe gaze naturale, cu putere instalată însumată de 1.325 MW, menite să înlocuiască grupuri pe lignit ce urmează să fie închise la Complexul Energetic Oltenia (CEO), au fost amânate din nou, pentru anul viitor.
Alatura-te Profit InsiderJoin Profit Insider
Japonezii au venit în România pentru contracte. Interesați de licitațiile de construire a centralelor pe gaze de peste 1.300 MW din Oltenia, menite să înlocuiască grupurile pe lignit care vor fi închise. O nouă amânare

Este vorba de proiectele de centrale în ciclu combinat (CCGT) Turceni, de 475 MW, dezvoltat de joint-venture-ul CEO-Tinmar Energy (care au fiecare câte 50% din capital), și Ișalnița, de 850 MW, administrat de parteneriatul CEO (59,9%) – Alro Slatina (40,1%).

Înainte de a fi prezentată aici, informația a fost anunțată cu mult înainte pe Profit Insider

Cel mai recent termen de depunere a ofertelor la cele 2 licitații, de către potențialii contractori interesați, fusese 30 decembrie 2025, însă acesta a fost amânat acum din nou, până pe 30 ianuarie 2026, relevă date analizate de Profit.ro.

SURPRIZA Duster - VIDEO Primele imagini. Revine pe marea piață a Indiei după absență de 4 ani CONFIRMARE CITEȘTE ȘI SURPRIZA Duster - VIDEO Primele imagini. Revine pe marea piață a Indiei după absență de 4 ani CONFIRMARE

Mai mulți potențiali ofertanți au solicitat această nouă amânare, potrivit unui document al CEO:

″Vă adresăm respectuos această scrisoare pentru a solicita prelungirea termenului limită de depunere a propunerii până la 30 ianuarie 2026. Termenul suplimentar este esențial pentru a ne permite să finalizăm proiectele, studiile și calculele tehnice necesare înainte de licitație, care sunt fundamentale pentru pregătirea unei propuneri tehnico-comerciale cuprinzătoare și competitive, care să îndeplinească obiectivele și cerințele proiectului″.

″Din cauza lucrărilor de inginerie și a consultărilor cu producătorii și furnizorii locali, în perioada Crăciunului, încă întâmpinăm dificultăți în finalizarea unei propuneri conforme cu cerințele dvs. tehnice, administrative și financiare în termenul revizuit. Vă rugăm să ne acordați o a doua prelungire pentru a depune oferta noastră pe 30 ianuarie″.

Acționarul majoritar eMAG lansează un semnal de alarmă și își condiționează viitoarele strategii de dezvoltare: politicile de concurență UE afectează expansiunea economică CITEȘTE ȘI Acționarul majoritar eMAG lansează un semnal de alarmă și își condiționează viitoarele strategii de dezvoltare: politicile de concurență UE afectează expansiunea economică

În plus, una dintre entitățile interesate a cerut și organizarea unei noi vizite pe amplasament:

″În urma vizitei de amplasament efectuate, a fost identificată necesitatea unor optimizări ale echipamentelor prevăzute a fi utilizate, în vederea îndeplinirii cerințelor stipulate în caietul de sarcini. Pentru clarificarea aspectelor tehnice și stabilirea soluțiilor adecvate, considerăm necesară efectuarea unei noi vizite pe amplasament, cu participarea proiectantului de specialitate și a producătorului echipamentelor.

Având în vedere că producătorul echipamentelor este din Japonia, solicităm prelungirea termenului de depunere a ofertelor cu 30 de zile, precum și comunicarea în prealabil cu minimum 3 zile a datei stabilite pentru vizita suplimentară. Aceasta este necesară pentru analizarea în detaliu a amplasamentului și pentru definirea celor mai eficiente soluții tehnico-funcționale pentru realizarea obiectivului. Menționăm că elaborarea machetei de ofertare și întocmirea studiului de soluție necesar pentru asigurarea fiabilității obiectivului reprezintă procese complexe și de durată. În acest context, prelungirea termenului de depunere a ofertelor este esențiala pentru a putea înainta o ofertă completă, conformă și realizabilă″.

EXCLUSIV ULTIMA ORĂ Investiție în Armata României. Gigantul american Northrop Grumman vrea să implice ROMARM și Aerostar în producția de sisteme radar mobile pentru a proteja spațiul aerian național și flancul estic al NATO CITEȘTE ȘI EXCLUSIV ULTIMA ORĂ Investiție în Armata României. Gigantul american Northrop Grumman vrea să implice ROMARM și Aerostar în producția de sisteme radar mobile pentru a proteja spațiul aerian național și flancul estic al NATO

Cele 2 proiecte sunt oricum extrem de întârziate față de ce se convenise cu Comisia Europeană prin Planul de restructurare și decarbonare a CEO, fapt care a obligat România să renegocieze cu Bruxelles-ul amânarea închiderii termocentralelor pe lignit de la Oltenia.

Proiectele de CCGT-uri de la Turceni și Ișalnița beneficiază de finanțări UE nerambursabile însumate, prin Fondul de Modernizare, de peste 2 miliarde lei, contractele de finanțare fiind semnate în iulie 2023 (831,4 milioane lei nerambursabili, la o valoare totală a investiției de 1,66 miliarde lei) și februarie 2024 (subvenție UE de 1,26 miliarde dintr-un total al investiției de 2,51 miliarde lei).

EXCLUSIV Investiție americană în România. Mommy First pregătește lansarea pe piața locală, ca bază a extinderii regionale: Schimbăm un T4 grăbit cu un T1 dominant CITEȘTE ȘI EXCLUSIV Investiție americană în România. Mommy First pregătește lansarea pe piața locală, ca bază a extinderii regionale: Schimbăm un T4 grăbit cu un T1 dominant

Între timp, însă, estimările au fost majorate dramatic. La licitațiile de acum, valorile contractelor scoase la concurs sunt de 2,66 miliarde lei în cazul Turceni și de 3,77 miliarde lei la Ișalnița.

″(...) ipoteza de înlocuire integrală a centralelor pe lignit cu centrale pe gaze naturale până la finele anului curent nu mai este realistă din cauza unor factori economici, tehnici și de piață, care au condus la întârzieri semnificative în realizarea noilor capacități pe gaze naturale, între care amintim doar creșterea costurilor echipamentelor (+50% pentru turbinele pe gaz), problemele în obținerea finanțării sau blocajele în lanțurile de aprovizionare.

Aceste întârzieri pun în pericol siguranța aprovizionării cu energie electrică și, pe cale de consecință, funcționarea sigură și stabilă a Sistemului Electroenergetic Național″, se arată în nota de fundamentare recentei OUG de modificare a calendarului de închidere a termocentralelor pe cărbune.

VIDEO Tren deraiat în Mexic. Cel puțin 13 persoane au murit și 98 au fost rănite CITEȘTE ȘI VIDEO Tren deraiat în Mexic. Cel puțin 13 persoane au murit și 98 au fost rănite

Există riscul ca nici estimările curente să nu fie suficiente, după cum au arătat mai multe companii interesate de principiu să participe la licitație, în solicitările lor de clarificare a documentației de atribuire adresate autorităților contractante:

″(...) vă rugăm să rețineți că, în opinia noastră, bugetul stabilit pentru această licitație nu este suficient, având în vedere valorile actuale de pe piața europeană. Prin urmare, vă rugăm să luați în considerare recalcularea bugetului în consecință″.

″(...) bugetul de licitație este sub nivelul actual al prețului pieței pentru alte proiecte din regiune și din Uniunea Europeană de tip și dimensiune comparabile, luând în considerare cerințele și condițiile de licitație, care sunt în multe aspecte peste standard″.

Bugetul alocat pentru ambele proiecte este considerat foarte limitat, având în vedere condițiile reale ale pieței pentru acest tip de proiecte EPC pentru centrale electrice″.

″(Solicităm – n.r.) Revizuirea bugetului alocat pentru a fi în concordanță cu normele actuale ale pieței și cu cele mai recente contracte EPC semnate pentru proiecte similare în Europa″.

Companiile românești de proiect au răspuns că vor accepta oferte cu până la 15% mai mari decât valorile estimate și că, oricum, contractele de execuție vor include clauze de ajustare a prețurilor.

Paradox în România - Românii au printre cele mai mari efective de oi din UE, dar preferă carnea de porc și de pasăre. Explicația șefului AFR CITEȘTE ȘI Paradox în România - Românii au printre cele mai mari efective de oi din UE, dar preferă carnea de porc și de pasăre. Explicația șefului AFR

Potrivit ministrului Energiei, Bogdan Ivan, România s-a angajat față de Comisia Europeană să finalizeze și să pună în funcțiune până în 2029 cele 2 centrale pe gaze.

″Întrucât există corelare între prevederile Planului de restructurare al CEO, aprobat prin Decizia nr. 553 final/2021 și prevederile PNRR, au fost deschise negocierile cu Comisia Europeană și asupra Planului de restructurare modificat al CEO, prenotificat în luna octombrie a.c.″, se mai spune în nota de fundamentare a OUG menționată mai sus.

viewscnt
Urmărește-ne și pe Google News
NewsLetter

Pentru o sinteza cu cele mai importante evenimente economice ale zilei te rugam sa te abonezi la newsletter:

Citeste in continuare
Ultimele ştiri
De weekend
Curs BNR
1 EUR5.0943 +0.0007+0.01 %
1 USD4.3411 -0.0161-0.37 %
1 GBP5.8734 +0.0146+0.25 %
1 CHF5.4922 +0.0025+0.05 %

Curs BNR oferit de cursvalutar.ro

News.ro
Cotidianul.ro
Playtech.ro
Cele mai citite
