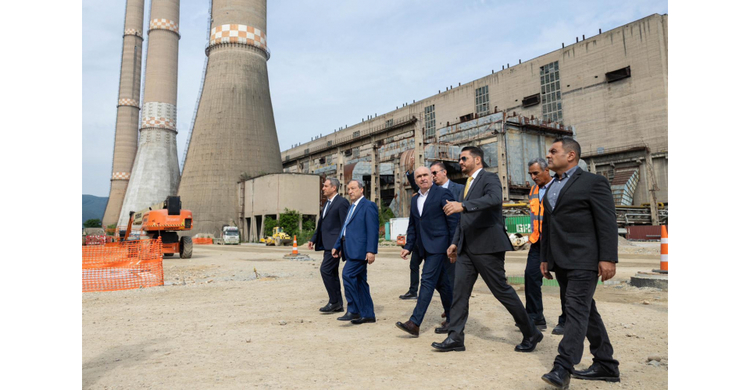

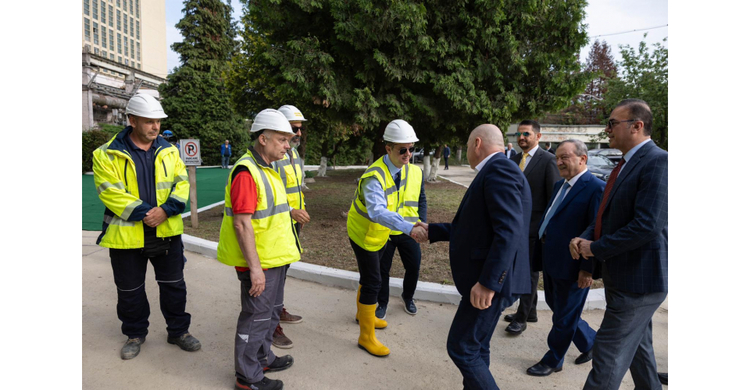

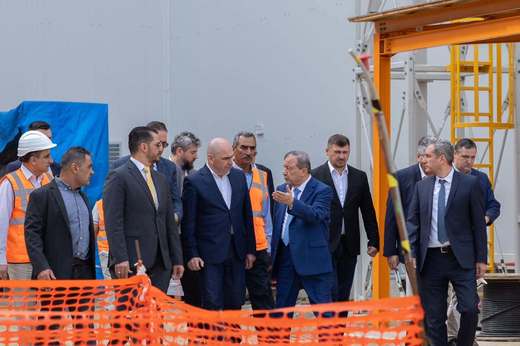

″Astăzi am fost la Mintia, unde se construiește una dintre cele mai importante investiții energetice ale României din ultimii ani. Pe locul fostei termocentrale pe cărbune prinde contur o nouă centrală pe gaz de 1.700 MW, realizată printr-o investiție privată de peste 1,2 miliarde de euro. La finalizare, va fi cea mai mare centrală pe gaz din Uniunea Europeană construită pe un singur amplasament.
Proiectul este realizat în proporție de peste 83% și are un rol strategic pentru securitatea energetică a României. Înseamnă mai multă energie produsă în țară, mai puține importuri și o capacitate mai bună de a acoperi consumul în perioadele dificile, mai ales iarna.
Am discutat astăzi cu investitorii, cu Transgaz și Transelectrica despre calendarul de finalizare și despre problemele care trebuie rezolvate rapid pentru ca centrala să poată intra în funcțiune conform termenelor asumate.

În perioada următoare vor începe testele de interconectare dintre centrală și stația electrică, o etapă tehnică importantă pentru punerea în funcțiune a capacităților de producție. În două etape, începând din această lună și până în octombrie, vor fi finalizate interconectările cu rețeaua electrică.
De asemenea, alimentarea cu gaz a noii centrale trebuie asigurată până în luna august.
Este esențial ca toate instituțiile implicate să colaboreze pentru ca aceste teste și etapele următoare să fie realizate fără întârzieri suplimentare. România are nevoie de investiții serioase în energie, de capacități noi de producție și de infrastructură modernă. Fără acestea nu putem avea competitivitate economică, stabilitate și prețuri corecte pentru cetățeni″, a declarat Bolojan, după vizită.

Guvernul a adăugat că proiectul de la Mintia are ca obiectiv atingerea, în acest an, a unei capacități instalate de 1.700 MW, urmând să devină, la finalizare, cea mai mare centrală electrică pe gaze din Uniunea Europeană, pe un singur amplasament.
″Proiectul este realizat cu echipamente de ultimă generație. Testele de interconectare între centrala electrică și stația electrică vor începe în luna iunie, iar producția de energie electrică este estimată pentru septembrie 2026″, a transmis Executivul.
Compania de stat Transelectrica, operatorul sistemului energetic național, a semnat recent contract de achiziție și montaj al unui transformator nou de putere în stația 400/220/110 kV Mintia, la care va fi racordată și noua centrală de producție de energie electrică pe gaze naturale Mintia, cu capacitate instalată de peste 1.700 MW, care va fi cea mai mare de profil din UE dezvoltată pe un singur amplasament
Atribuirea și încheierea contractului s-au făcut în urma unei licitații inițiate în noiembrie anul trecut.
Valoarea contractului semnat acum este de 34,48 milioane lei plus TVA, superioară estimării inițiale a Transelectrica, de 31,36 milioane lei plus TVA.
Contractorul selectat este compania de construcții de utilități în energie și telecomunicații Ethgroup, controlată și condusă de antreprenorul Mihai-Tudor Cojocaru, potrivit termene.ro, un business cu rulaj de 80 milioane lei, profit net de peste 16 milioane lei și circa 120 de angajați anul trecut.

Cei de la Ethgroup au experiență în proiectarea, ingineria și modernizarea stațiilor de înaltă tensiune.
Terț susținător al Ethgroup la proiectul Transelectrica de la Mintia este Adrem Engineering, din grupul omonim, controlat de Corneliu, Adrian și Andreia Bodea și la care ROCA Investments este acționar minoritar.
La licitație a mai participat Electro-Alfa International, având drept subcontractant Elcomex IEA.

″În urma incidentului din data de 24.09.2024 din stația 400/220 kV Roșiori, aparținând CNTEE Transelectrica SA - STT Cluj-Napoca, AT2 400/220 kV 400 MVA a devenit indisponibil din cauza unui defect intern. Ca urmare a acestui incident, s-a propus înlocuirea AT 2 Roșiori (defect) cu un autotransformator similar existent în stația 400/220/110 kV Mintia, și anume AT4 400/220 kV 400 MVA.
Astfel, ca urmare a acestor evenimente, este necesară achiziționarea și instalarea unui autotransformator nou în stația 400/220/110 kV Mintia, în locul actualului AT4, în contextul în care în stația Mintia urmează a se racorda noua Centrală Electrică cu Ciclu Combinat Mass Mintia, cu puterea instalată 1738,20 MW″, se arăta în documentația de atribuire a licitației.
Potrivit sursei citate, montarea unui autotransformator nou, fabricat conform tehnologiilor moderne, va duce la creșterea capacității disponibile de evacuare prin stația 400 kV Mintia, evacuarea întregii cantități de energie electrică produsă de noua centrală cu ciclu combinat Mass Mintia și eliminarea congestiei cauzate de AT3 400 MVA, 400/220 kV Mintia, aflat în funcțiune.
Astfel, vor trebui achiziționate și montate următoarelor echipamente: autotransformator (AT 4) 400/400/80 MVA, 400/231/20 kV; sistem de monitorizare, inclusiv licența soft; instalație de prevenire a exploziei cuvei și incendiului.
″Propunerea de grafic de realizare a investiției s-a făcut în următoarele ipoteze: - se lucrează 10 ore/zi; - se lucrează simultan cu minim 2 echipe de constructori și 2 echipe de electricieni, fiecare fiind formată din 6 oameni; - durata de realizare – circa 20 de luni″, se mai menționează în documentul citat.
După cum a relatat în exclusivitate Profit.ro, Mass Global Energy Rom, compania controlată de omul de afaceri iordanian Ahmad Ismail Saleh care construiește noua centrală de producție de energie pe gaze naturale de la Mintia, care ar urma să fie cea mai mare de profil din UE dezvoltată pe un singur amplasament, a cerut prelungirea cu un an a termenului de finalizare a investiției, până la sfârșitul anului 2027.
Iar potrivit chiar Transelectrica, respectarea ad litteram de către România a angajamentului de decarbonare a producției de energie asumat prin PNRR, cu păstrarea în exploatare doar a câte unui grup pe lignit la Electrocentrale Craiova și CET Govora, ar pune în pericol siguranța în funcționare a sistemului energetic național la nivelul anului viitor, dacă va fi întârziată punerea în funcțiune a noii centrale pe gaze de la Mintia.
Contractul din decembrie 2022 prin care Mass Global Energy Rom a cumpărat cu peste 91 milioane euro activele vechii termocentrale Mintia, de la societatea de stat falimentară Complexul Energetic Hunedoara (SCEH) a Ministerului Energiei, prevede că dezvoltatorul are obligația ca, până la 31 decembrie 2026, să finalizeze investiția de realizare a unei capacități energetice noi cu o putere instalată de minimum 1.290 MW.
″În data de 10.11.2025, cumpărătorul termocentralei Mintia (Mass Global Energy Rom – n.r.) ne-a solicitat acordul cu privire la prelungirea termenului de finalizare a investiției până la data de 31.12.2027, arătând motivele amânării și faptul că progresul investiției este substanțial, peste 85% din capacitatea prevăzută în contract urmând să fie îndeplinită până la 31.03.2026.
În data de 14.01.2026, prin adresa nr. 151, am solicitat cumpărătorului să comunice starea actuală a investițiilor, obiectivele următoare și termenele de îndeplinire a acestora, conform obligațiilor asumate prin contractul încheiat în data de 27.12.2022. Acesta ne-a răspuns printr-un raport trimis cu adresa nr. 23/17.01.2026, arătând măsurile și obiectivele îndeplinite, precum și cauzele întârzierii termenului contractual.
Prin urmare, ținând cont de prevederile contractuale, lichidatorul judiciar a trimis acționarului Ministerul Energiei adresa nr. 905/24.02.2026, prin care i-a solicitat opinia cu privire la prelungirea termenului de finalizare a investiției. Până în prezent, nu s-a primit un răspuns.
În data de 01.04.2026 s-a încheiat minuta întâlnirii dintre SCEH SA și Mass Global Energy Rom SRL, constatându-se starea lucrărilor investiției, o informare cu privire la aceasta fiind trimisă Ministerului Energiei cu adresa nr. AS 393/03.04.2026″, se arată într-un document foarte recent al lichidatorului judiciar al SCEH, Expert Insolvență SPR.
Contactat de Profit.ro, acesta a explicat că motivele țin de întârzieri în obținerea autorizației de construire și a acordului de mediu, precum și de dificultăți în primirea vizelor pentru muncitori străini.
″Acordul cu privire la prelungirea termenului de finalizare a investiției până la data de 31.12.2027 a fost solicitat pentru motive care exced controlului cumpărătorului:
- întârziere de 18 luni în obținerea autorizației de construcție;
- întârziere în obținerea acordului de mediu, care a inclus și acord de mediu de la țările învecinate;
- dificultăți procedurale în obținerea vizelor pentru muncitorii specializați - doar 26 vize au fost acordate, din 240 de cereri.
Cu toate acestea, progresul investiției este substanțial, capacitatea de 1.100 MW (peste 85%) fiind atinsă, pentru restul de 190 MW fiind necesar un timp suplimentar. Astfel, în perioada următoare vor începe testele la primele două turbine, iar la cea de-a treia în anul 2027″, au transmis cei de la Expert Insolvență SPRL.
Ei au adăugat că, până în prezent nu a fost adoptată o decizie privind emiterea acordului de prelungire a termenului de finalizare până la 31 decembrie 2027, nefiind primită opinia Ministerului Energiei.
″Decizia finală va fi adoptată de către adunarea creditorilor, în cadrul procedurii de faliment (a SCEH – n.r.)″, a precizat sursa citată.
Ministerul Energiei și investitorul Mass Global Energy Rom nu au răspuns deocamdată la solicitările de detalii și clarificări ale Profit.ro.
Pe 5 februarie 2026, premierul Ilie Bolojan, care între timp a fost demis și a preluat și portofoliul interimar al Ministerului Energiei, s-a întâlnit cu reprezentanții Mass Global Energy Rom, Guvernul transmițând în urma întrevederii că producția de energie electrică a noii centrale de la Mintia este estimată să înceapă în septembrie 2026.
Pe 18 aprilie, reprezentanții dezvoltatorului au declarat că prima turbină de la noua centrală va intra în probe până în iunie, iar a doua până în august. Declarația a fost făcută în cadrul unei vizite pe șantierul de la Mintia a ex-ministrului Energiei, Bogdan Ivan.
Cu aceeași ocazie, fostul secretar de stat din Ministerul Energiei, Casian Nițulescu, a precizat că, după efectuarea testelor la primele două turbine pe gaz, acestea vor fi operaționale la începutul lunii octombrie, moment în care vor injecta în sistemul energetic național 1.097 MW, iar ulterior, la începutul anului 2027, centrala va fi operațională cu o producție de 1.700 MW.
Tot în aprilie, operatorul sistemului energetic național, Transelectrica, a comunicat că prima turbină a centralei ar putea fi pusă sub tensiune în mai.
