Fondul Tradr 2X Short SMR Daily ETF, administrat de AXS Investments LLC din New York, are ca țintă să obțină ca randament ″inversul dublului (-200%) perfomanței intraday″ a titlurilor NuScale listate la NYSE.
Înainte de a fi prezentată aici, informația a fost anunțată cu mult înainte pe Profit Insider
AXS a lansat concomitent un fond similar, care urmărește în același mod evoluția bursieră a acțiunilor companiei Bloom Energy, care produce pile de combustie cu oxizi solizi.
″Aceste 2 nume sunt destul de volatile și predispuse la fluctuații mari, atât în mișcările ascendente, cât și în cele descendente. Cu această strategie inversă, traderii au acum la dispoziție încă un instrument prin care își pot exprima convingeri puternice, dacă impulsul
se extinde sau evaluările devin exagerate″, a declarat Matt Markiewicz, șef pentru Produse și Piețe de Capital la divizia Tradr ETFs a AXS.
Administratorul avertizează că plasamentele în cele 2 fonduri sunt exclusiv pentru investitori profesioniști cu grad mare de sofisticare și toleranță la risc.
Mai multe detalii despre fondul ″anti-NuScale″ pot fi citite aici și aici.
În primele ore de după anunțul deciziei finale de investiție a României în proiectul Doicești, cotația acțiunilor NuScale s-a depreciat cu până la 10%.
Anterior, banca americană de investiții TD Cowen își revizuise negativ recomandarea pentru titlurile NuScale, invocând riscurile potențiale asociate chiar proiectului nuclear românesc.
La rândul său, premierul Ilie Bolojan s-a declarat mai degrabă sceptic cu privire la proiectul SMR de la Doicești, după cum a relatat Profit.ro.

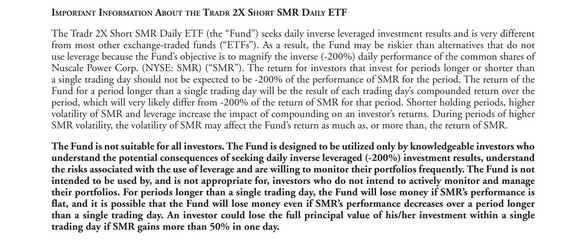

Extras din prospectul fondului. Sursă: https://www.tradretfs.com/
Adunarea generală a acționarilor Nuclearelectrica a aprobat, cu votul decisiv al Ministerului Energiei, decizia finală de investiție în proiectul construirii unei centrale nucleare de 462 MW la Doicești, în județul Dâmbovița, pe amplasamentul fostei termocentrale pe cărbune de acolo, cu tehnologia reactoarelor modulare mici (SMR) dezvoltată și deținută de compania americană NuScale.
România va plăti un singur mini-reactor (Small Modular Reactor – SMR), de 77 MW, dintre cele 6 preconizate a fi instalate la Doicești în cadrul proiectului construirii acolo a unei centrale nucleare de 462 MW, cu tehnologia SMR a companiei americane NuScale, iar restul de 5 - doar după ce se va dovedi că primul funcționează corespunzător.
Aceasta a fost condiția-cheie de luare a deciziei finale de investiție în proiect, anunțată în avans, încă de luna trecută, de ministrul Energiei, Bogdan Ivan. Asta a atras nume mari de pe Wall Street în acționariatul NuScale.
Anunțul a fost făcut de ministru în ianuarie, după ce a participat Forumul Economic Mondial de la Davos, unde a avut convorbiri cu mai mulți oficiali ai Administrației Federale Trump de la Washington, inclusiv cu secretarul pentru Energie al SUA, Chris Wright. Statul american a subvenționat cu sute de milioane de dolari dezvoltarea tehnologiei SMR a NuScale.
Proiectul este dezvoltat de joint-venture-ul RoPower Nuclear SA (RPN), deținut în proporții egale de compania de stat Nuclearelectrica (SNN), operatorul centralei de la Cernavodă, și de firma privată Nova Power&Gas (NPG) din grupul E-INFRA al antreprenorilor clujeni Teofil Mureșan, Simion Mureșan și Marian Pantazescu.
″La nivelul RPN, în cadrul studiului de fezabilitate au fost analizate 4 scenarii, dintre acestea, scenariul recomandat de RPN este scenariul A1.3, scenariu care permite o repartizare mai echilibrată a riscurilor în cadrul proiectului. Inițial, vor fi disponibili doar 77 MWe (brut), până cand primul NPM (Nuclear Power Module – n.r.) demonstrează că funcționează conform design-ului, iar restul modulelor vor fi achiziționate și puse în funcțiune.
Astfel, scenariul A1.3 prevede oricare dintre cele două variante: (i) numai primul modul tip NPM va fi achiziționat de RoPower, iar restul de 5 vor fi în responsabilitatea NuScale și vor fi plătite de RoPower numai după ce primul NPM va fi pe deplin operațional, sau (ii) RoPower va achiziționa toate cele 6 module, dar cu obligația ca NuScale să ramburseze integral costurile celor 5 module, dacă primul NPM nu va funcționa conform proiectului. (...)
RoPower recomandă adoptarea unei decizii de investiție condiționată, în linie cu lista de condiții (...), dintre care cea mai importantă fiind angajamentul NuScale pentru una dintre cele două opțiuni (i) sau (ii) de mai sus privind modulele 2-6″, se arată într-un document oficial analizat de Profit.ro.
Potrivit sursei citate, data de începere a operării comerciale pentru primul modul tip NPM ar urma să fie iulie 2033, iar pentru întreaga centrală de 462 MW - decembrie 2034, depinzând de acordurile comerciale pentru achiziția celorlalte 5 module NPM.
″În anticiparea unei decizii favorabile de investiție și până la finalizarea contractelor, determinării bugetului/calendarului aferente etapei pre-EPC (etapa 3), la nivelul RPN a fost identificată o listă de activități necesare, care urmează a fi desfășurate în următoarea perioadă (estimativ, până în luna mai 2026).
Menționăm că, dintre aceste activități, unele vin în sprijinul îndeplinirii condițiilor aprobate la nivelul RPN, inclusiv unele măsuri de prevenire, monitorizare și mitigare a riscurilor potențial derivate din situația existentă privind emanarea gazelor naturale identificate în zonă (pe amplasamentul adiacent - Soceram), în conformitate cu cerințele autorităților competente și cu bunele practici aplicabile proiectelor nucleare.
Misiunea AIEA din luna mai 2025 a confirmat că metodologia utilizată în derularea studiilor de proiect este în acord cu standardele internaționale și că, în continuare, nu se aplică criterii de excludere, inclusiv pentru hazardul legat de prezența gazelor naturale, condiționat de implementarea rezultatelor studiilor″, scrie în document.
Presa a mai relatat despre situație.
Bugetul aferent acestor activități este estimat la 6 milioane dolari și se propune finanțarea acestuia din soldul neutilizat al împrumutului acordat de SNN către RPN, în valoare de circa 14 milioane dolari la 31.12.2025, urmând ca diferența să fie folosită pentru acoperirea cheltuielilor operaționale și diminuarea deficitului înregistrat la nivelul companiei.
″RPN va continua în paralel demersurile privind accesarea de noi surse de finanțare/atragerea de noi investitori″, după ce Ministerul Energiei a respins a doua oară la rând intrarea ca acționar a fondului de investiții DSPE Beta Private Equity Fund, controlat de DS Private Equity Co. Ltd (DSPE) din Coreea de Sud, în RoPower Nuclear SA
Acolo se mai arată că, în baza deciziei de investiție și a activităților/livrabilelor ce vor rezulta din etapa premergătoare pre-EPC (etapa 3), se va determina bugetul, lista contractorilor, arhitectura contractuală, detaliile de finanțare, precum și graficul detaliat al etapei urmatoare, prin raportare la evoluția tehnologică a reactoarelor modulare mici (SMR).
″Astfel, în perioada ce urmează (estimativ mai 2026), vom supune aprobării Adunării Generale a Acționarilor propuneri cu privire la inițierea efectivă a fazei pre-EPC (etapa 3) și implicit a aprobării bugetului, strategiei de finanțare, încheierii contractelor și alte activități specifice acestei etape, pentru care estimăm la acest moment o durată de aprovimativ 15 luni, iar bugetul prevăzut este de aproximativ 600 milioane dolari″, se mai afirmă în document.
Principalele contracte care ar trebui încheiate in faza pre-EPC (etapa 3) sunt:
- Contractul pre-EPC, pentru a asigura continuitatea dezvoltării Proiectului existent și pentru a minimiza riscurile tehnice și de interfață;
- Prelungirea Acordului de Licență Tehnologică („TLA”) cu NuScale, pentru a asigura accesul neîntrerupt la tehnologia licențiată, asistență tehnică și informațiile de proiectare proprietare;
- Contracte de evaluare a impactului asupra mediului („EIA”): activitățile EIA vor contnua valorificând experiența și cunoștințele acumulate cu privire la proiect și cadrul de reglementare local;
- Continuarea contractului de servicii de autorizare va asigura continuitatea angajamentului de reglementare și a strategiei de autorizare;
- Contractul de lucrări geotehnice, în sprijinul caracterizării în detaliu a amplasamentului;
- Contract de evaluare a riscurilor: pentru a asigura coerența cu evaluările tehnice și ipotezele anterioare.
Documentul nu include o estimare a costurilor totale ale proiectului. Asta deși finalizarea studiului de fezabilitate a avut drept rezultat o astfel de estimare, de tipul AACE Clasa 3, care își asumă, ca acuratețe, o marjă de subestimare a costului real final de 20% și una de supraestimare de 30%.
Una mai veche a Ministerul Energiei de la București prevedea că investiția ar avea nevoie de un buget de 4,9 miliarde de euro.
Nu este limpede deocamdată dacă energia produsă de centrala nucleară de la Doicești, dacă va fi construită, va fi injectată în sistemul energetic național sau va fi livrată direct pentru consumul unuia sau mai multor clienți industriali, în modul Behind-the-Meter. Aceștia ar putea fi din industria siderurgică și/sau din cea a centrelor de date pentru AI.
Comunicatul oficial al Ministerului Energiei, Nuclearelectrica și Nova Power&Gas:
Acționarii SN Nuclearelectrica SA au aprobat astăzi, 12 februarie 2026, decizia finală de investiție în Proiectul Reactoarelor Modulare Mici (SMR) de la Doicești. Prin această decizie, România marchează cel mai avansat demers la nivel european, în dezvoltarea unui proiect SMR și are la bază o serie de condiții suplimentare menite să stabilească un cadru de sprijin și de cooperare solid, la nivel de parteneriate și autorități, în scopul dezvoltării și implementării optime a proiectului.
Proiectul SMR de la Doicești, în care SNN deține o cotă de 50% din compania de proiect RoPower Nuclear SA, a fost efectiv demarat, ulterior parcurgerii procesului de selecție a tehnologiei și amplasamentului, în septembrie 2022, odată cu aprobarea de către AGA a strategiei de implementare a proiectului. În 2023 și 2024, au fost parcurse etapele inițiale de analize tehnice FEED 1 și FEED 2, obligatorii într-un proiect nuclear, când s-au desfășurat misiuni independente de evaluare ale AIEA asupra amplasamentului selectat, ale căror concluzii au confirmat demersurile întreprinse și au dus la implementarea unor măsuri suplimentare. Etapa FEED 2 a fost finalizată conform graficului și la un buget inferior celui estimat inițial.
,,Decizia Finală de Investiție pentru proiectul SMR de la Doicești marchează trecerea de la faza de analiză la faza de implementare, consolidând poziționarea României în prima linie a noii industrii nucleare europene. Înlocuim 600 MW dintr-o fostă termocentrală cu 462 MW de energie curată, stabilă și predictibilă. Aproximativ 4.000 de locuri de muncă vor fi generate în faza de dezvoltare, în construcție, producție și asamblare de componente, iar pe termen lung vorbim despre locuri de muncă stabile, bine plătite și despre dezvoltarea unei industrii românești pe orizontală. În următoarele șase luni, proiectul intră într-o etapă de structurare financiară și consolidare a parteneriatelor, perioadă în care vor fi definite mecanismele de finanțare și vor fi avansate discuțiile cu potențialii investitori pentru faza de execuție. Proiectul de la Doicești este despre România care construiește, produce și își consolidează poziția în Europa." – Bogdan Ivan, Ministrul Energiei
„Proiectul Reactoarelor Modulare Mici (SMR) de la Doicești este proiectul prin care România se poziționează pe harta internațională a industriei nucleare, prin know-how și dezvoltarea lanțului de aprovizionare, într-o etapă a tranziției energetice în care, la nivel global și european, reactoarele modulare reprezintă o soluție în asigurarea securității și independenței energetice. Rapoartele internaționale confirmă că portofoliul global SMR a crescut cu 65% din 2021 până la o capacitate planificată de 22 gigawați. Așadar, la nivel global, SMR-urile au devenit o realitate a siguranței în aprovizionare și a decarbonizării: acceptată, dezvoltată, accelerată." – Cosmin Ghiță, Director General SN Nuclearelectrica SA
Până în luna mai 2026, RoPower Nuclear (compania de proiect) va derula o serie de activități premergătoare Etapei 3 (Pre-EPC), inclusiv:
• finalizarea investigațiilor geotehnice;
• continuarea procesului de licențiere;
• finalizarea negocierii contractului Pre-EPC;
• negocierea contractelor pentru materialele cu ciclu lung de fabricație;
• definirea lanțurilor de aprovizionare pentru materiale și echipamente;
• pregătirea organizației pentru fazele Pre-EPC și EPC.
Etapa 3 – Pre-EPC va avea o durată estimată de 15 luni și va avea ca livrabile:
• buget estimat de clasă 2;
• identificarea contractorilor;
• structura contractuală pentru contracte precum: Contractul Pre-EPC, prelungirea acordului de licență tehnologică cu NuScale; contracte privind evaluarea impactului asupra mediului etc.
În paralel cu aceste etape tehnice, în perioada următoare vor fi continuate demersurile privind structurarea cadrului investițional și financiar al proiectului, în vederea pregătirii fazei de execuție. Obiectivul este ca proiectul să devină operațional la începutul următorului deceniu, cu respectarea tuturor aprobărilor corporative și a cadrului de reglementare aplicabil.
"Energia nucleară nu poate lipsi din mixul energetic al unei țări puternic industrializate. Tehnologia SMR este cea mai modernă și mai sigură dintre tehnologiile nucleare de producere a energiei electrice. Suntem mândri să fim în acest proiect cu compania noastră, Nova Power & Gas, și sunt convins că împreună cu partenerii americani vom găsi soluții ca proiectul să fie de succes din punct de vedere tehnic și economic" - Teofil Mureșan, Fondator și Președinte CA E-INFRA.
„Proiectul Doicești înseamnă 60 de ani de energie curată. Echipa RoPower este o echipă de profesioniști care a lucrat și va lucra pentru un proiect sigur și tehnologic avansat, cel al Reactoarelor Modulare Mici. Vom rămâne dedicați acestui proiect, care este o oportunitate pentru România să demonstreze încă o dată că se află în zona de excelență a producerii de energie folosind tehnologia nucleară." – Valentin Ovidiu Nae, Director General RoPower Nuclear.
Proiectul Reactoarelor Modulare Mici (SMR) Doicești răspunde direct necesităților de securitate energetică și independență energetică, precum și obiectivelor de decarbonizare, conform strategiei asumate de România.
Prin proiectul SMR vor fi înlocuiți cei 600 MW instalați în fosta termocentrală de la Doicești cu 462 MW energie curată. Vor fi disponibile aproximativ 4.000 de locuri de muncă pe perioada dezvoltării: 200 de locuri de muncă permanente, 1.500 în timpul perioadei de construcție, 2.300 de locuri de muncă în producția și asamblarea componentelor, la care se adaugă dezvoltarea unei industrii conexe și atragerea de investiții asociate.
Pentru Nuclearelectrica și pentru România, acest proiect consolidează poziționarea internațională în industria nucleară, generează impact economic și financiar și contribuie direct la securitatea energetică și la flexibilitatea sistemului energetic național, în complementaritate cu resursele regenerabile.
