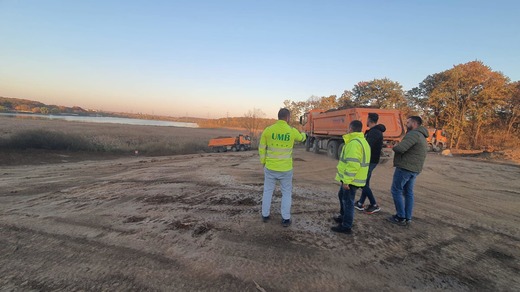

Au început lucrările de asfaltare a viaductului peste calea ferată București - Craiova (aproape 700 metri lungime), reprezentând o etapă importantă în derularea șantierului la Lotul 3 Sud al Autostrăzii Bucureștiului, anunță autoritățile.
În șantier nu mai există nicio zonă sensibilă în care să nu se lucreze, pentru că relocarea utilităților permit continuarea lucrărilor, al căror stadiu este următorul:
Continuă lucrările de armare antretoaze pile, placă de suprabetonare, montare predale și lise prefabricate și cofrare grinda parapet la pasajul pe autostradă peste CF București - Craiova (Domnești);
La podul pe autostradă peste râul Sabar se execută lucrări de montare parapet metalic;
La pasajul pe autostradă peste DJ601 (Ciorogârla) se pregătesc suprafețele și amorsa pentru stratul suport pe hidroizolație de pe calea 2 și se execută lucrări de armare, cofrare și betonare a grinzii parapet pe calea 1;
La podul pe autostradă peste râul Ciorogârla a fost finalizată structura și se execută lucrări pregătitoare pentru montarea parapetului metalic;
La pasajul pe DC126 peste autostradă (Clinceni) se pregătesc suprafețele pentru suportul hidroizolației;
La pasajul pe DC125 peste autostradă (Țegheș) se execută lucrările de forare, armare și turnare a ultimilor doi piloți și se execută săpătura pentru realizarea verificărilor continuității betoanelor la coloanele forate;
La pasajul pe DC158 peste autostradă (Dârvari) au fost finalizați piloții, radierul și elevații și se lucrează la cofrarea și armarea banchetei culeei C1;
La pasajul pe DJ602 peste autostradă (Ciorogârla) a fost finalizată structura, se execută lucrări pregătitoare pentru montarea parapetului metalic și se lucrează la apeductul Ogrezeni;
Se execută profilări de taluz și așternere pământ vegetal atât pe corpul autostrăzii, cât și pe rampele pasajelor peste Autostrada A0;
Continuă montarea parapeților metalici pe autostradă;
Continuă execuția rigolei de acostament pe autostradă între km 85+800 - 86+200 pe ambele părți;
Continuă lucrările la infrastructura pentru ITS: canalizații, fundații portale, ș.a.
Autostrada A0 Centura București Segmentul Sud al autostrăzii A0 este împărțit în trei loturi, pentru care au fost anunțați câștigătorii licitațiilor în aprilie-mai 2019:
Lotul 1, A2 - CF902 (Jilava), 16,9km, câștigător Alsim Alarko Sanayi Tesisleri ve Ticaret AȘ, preț 830.679.662,15 lei fără TVA. Contract semnat în Aug 2019
Lotul 2, CF902 (Jilava) - DN6, 16,3km, câștigător Alsim Alarko Sanayi Tesisleri ve Ticaret AȘ, preț 750.849.942,12 lei fără TVA. Contract semnat
CITEȘTE ȘI Rechemarea Dacia Duster a ajuns în sistemul european de alertă. A fost anunțat și numărul de mașini care merg în service. „Boli ale copilăriei”Lotul 3, DN6 - A1, 17,97km, câștigător asocierea Aktor SA - Euro Construct Trading SRL, preț de 853.422.022,52 lei fără TVA, termen de execuție 42 de luni. Contract semnat. Contractul a fost preluat integral de Aktor SA.
Segmentul Nord al autostrăzii A0 este împărțit în patru loturi:
Lotul 1, DJ601 - DN1 (Corbeanca), 17,5km, în execuție, câștigător: Impresa - Pizzarotti - Retter Project Management, preț: 815,08 milioane lei fără TVA. Durata: 12 luni pentru proiectare, 22 de luni pentru construcție. Contract semnat în septembrie 2023
Lotul 2, DN1 (Corbeanca) - DN2 (Afumați), 19,0km, în execuție, câștigător: asocierea SA&PE Construct SRL - Spedition UMB SRL - Tehnostrade SRL, preț: 831.920.653,34 fără TVA, durata de proiectare: 12 luni, durata construcție: 22 luni. Contract semnat în mai 2021. 9,5km între DN1 și A3 deschiși în noiembrie 2023
CITEȘTE ȘI Samsung a numit, în premieră, o femeie din afara familiei fondatoare în postul de CEO al unei diviziiLotul 3, DN2 (Afumați) - DN3 (Cernica), 8,6km, în execuție. Constructor selectat în noiembrie 2022: China Civil Engineering Construction Corporation, preț 397.996.117,63 lei fără TVA, durata de proiectare: 12 luni, durata de execuție: 18 luni. Contract semnat în martie 2023
Lotul 4, DN3 (Cernica) - A2, 4,47km, câștigător Asocierea SA&PE Construct SRL - Spedition UMB SRL - Tehnostrade SRL, preț 312,6 milioane lei fără TVA, durata de proiectare: 12 luni, durata de execuție: 18 luni. Contract semnat în august 2020.
