″Pentru menținerea alimentării cu energie electrică a Republicii Moldova, pe parcursul nopții, operatorul sistemului electroenergetic Moldelectrica, în coordonare cu operatorii sistemelor de transport din România și Ucraina, au pus în funcțiune rute alternative de alimentare, inclusiv cele 4 linii de interconexiune de 110 kV dintre România și Moldova. LEA Isaccea - Vulcănești rămâne în continuare deconectată, iar procesul de inspectare continuă″, a transmis Ministerul Energiei de la Chișinău, astăzi, în jurul orei 6:40.
La ora 7:19, România exporta energie în Republica Moldova la puterea totală de 44 MW, prin liniile de 110 kV Huși-Cioara, Stânca-Costești, Țuțora-Ungheni și Fălciu-Gotești, potrivit datelor Transelectrica. În schimb, exportul către Ucraina era de 601 MW, din care circa 250 MW ajungeau mai departe în Moldova, conform Moldelectrica.
Aceeași sursă arată că exportul de energie din România peste Prut a căzut ieri la puterea zero la ora 19:45, după ce la 19:30 depășea 1.000 MW.
″Fluxurile de energie cu România au fost reluate la ora 1:30, pe rute alternative de alimentare, inclusiv prin cele patru linii de interconexiune de 110 kV dintre România și Moldova. Volumele rămân deocamdată mai mici față de nivelurile obișnuite ale schimburilor transfrontaliere, însă Moldelectrica anunță că măsurile au fost aplicate pentru menținerea alimentării cu energie electrică a țării. LEA Isaccea–Vulcănești rămâne în continuare deconectată, iar procesul de inspectare este în desfășurare″, notează portalul de specialitate Renergy.md de peste Prut.

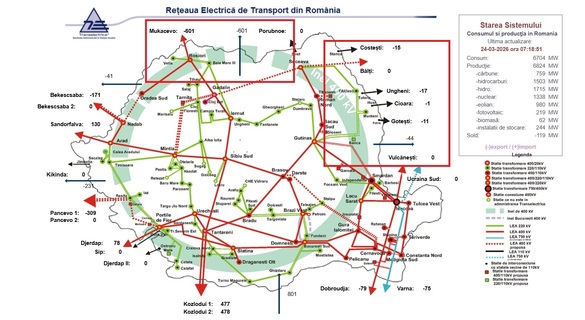

Sursă: Transelectrica
Defecțiunile sunt în curs de remediere, a informat Moldelectrica, operatorul sistemului de transport, citată de Moldpres.
Președinta Maia Sandu a confirmat marți pe platforma X că atacurile ruse din cursul nopții s-au soldat cu deconectarea acestei linii electrice cheie a Republicii Moldova cu Europa, relatează Reuters.
„Există rute alternative, dar situația rămâne fragilă. Rusia este singura care poartă responsabilitatea”, a scris Maia Sandu într-o declarație publicată pe X.
Moldelectrica a explicat că au fost identificate probleme tehnice pe linie, iar lucrările de intervenție necesită echipe specializate și coordonare cu operatorii de sistem din Ucraina și România.
Potrivit sursei, în paralel cu lucrările de remediere, sunt aplicate măsuri pentru asigurarea continuității alimentării consumatorilor cu energie electrică, astfel încât impactul asupra populației și economiei să fie minim.
Moldelectrica a menționat că procesul de restabilire depinde de complexitatea intervențiilor tehnice și de cooperarea transfrontalieră, fără a indica, deocamdată, un termen exact pentru finalizarea lucrărilor.
LEA Isaccea-Vulcănești a mai fost afectată, din același motiv, și la finalul lunii ianuarie.
Autoritățile de la Chișinău avertizau încă de toamna trecută că linia reprezintă o vulnerabilitate.
″Un al element de vulnerabilitate este constituit din faptul că linia electrică aeriană (LEA) 400 kV Isaccea-Vulcănești-MGRES traversează atât teritoriul Ucrainei, cât și stația electrică de pe teritoriul MGRES, aflată în regiunea transnistreană a Republicii Moldova. Prin urmare, acesta reprezintă un element suplimentar de vulnerabilitate, existând riscul întreruperii fluxului de energie electrică de către MGRES.
În cazul în care LEA 400 kV Isaccea-Vulcănești va fi avariată, în special din cauza unor bombardamente, Republica Moldova nu va mai putea importa direct energie electrică din România, fapt care ar determina un deficit de circa 50% din toată cantitatea necesară în sezonul de încălzire. Astfel, construcția și darea în exploatare a LEA 400 kV Vulcănești – Chișinău reprezintă o prioritate pentru asigurarea securității energetice a țării, construcția acesteia fiind planificată să se realizeze până la sfârșitul anului 2025″, se arăta atunci într-un document al Guvernului Republicii Moldova.
