Grupul austriac PORR avansează puternic cu săpăturile la tunelurile din galeria Autostrăzii Sibiu-Pitești, secțiunea Tigveni-Curtea de Argeș, denumite "Daniela și Alina".

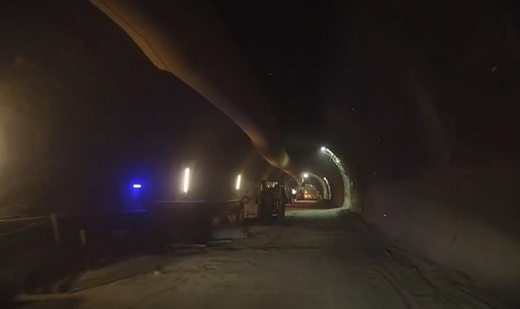

Au fost deja săpați 1.095 metri la tunelul de la dealul Momaia:
- 625 de metri - galeria dreaptă;
- 470 de metri - galeria stângă.
Antreprenor: PORR Construct SRL;
Lungime: 9,86 km.;
Durată contract: 60 de luni (16 luni proiectare, 44 de luni execuție);
Valoare contract: 1,678 miliarde de lei, fără TVA;
Sursă de finanțare: Programul Transport (PT);
Stadiu actual: 30%;
Termen deschidere: 2027.
Recent, PORR a trecut de primul kilometru forat la tunelurile din galeria Autostrăzii Sibiu-Pitești, secțiunea Tigveni-Curtea de Argeș, denumite "Daniela și Alina", au anunțat autoritățile.
În acest moment există primul kilometru forat, fiind executați în total 1010 metri pe ambele fire, din care 580 metri de tunel pe firul ieșiri din tunel, sensul Sibiu-Pitești (Tunel Daniela) și 430 metri de tunel pe firul intrării în tunel, sensul Pitești-Sibiu (Tunel Alina).
CITEȘTE ȘI FOTO ANUNȚ Pas important pentru un nou drum de mare viteză în TransilvaniaA fost realizat și primul tunel intermediar care va fi folosit ca pasaj pietonal între cele două fire de tunel Alina și Daniela sau cale de evacuare după darea în trafic.
După ce se vor finaliza lucrările, tunelul rutier va avea denumirea oficială "Tunel Curtea de Argeș".
Contractul a fost semnat cu PORR în noiembrie 2021 și prevede 16 luni de proiectare plus alte 44 de execuție.
CITEȘTE ȘI FOTO Start pentru un nou drum cu 4 benzi
Înaintează și defrișările în afara fondului forestier, pentru începerea execuției secțiunii 3 a Autostrăzii A1 Sibiu-Pitești, care au ajuns la un nivel de realizare de 100%, iar defrișările în fondul forestier naționalsunt la 62%, anunță DRP Craiova - VEZI MAI JOS
Stadiul proiectului:
- defrișare în afara fondului forestier: 100% realizat,
- defrișare în fondul forestier național: 62 % realizat,
- studii arheologice: 100% realizat
- obținere acorduri și avize, în vederea eliberării Autorizației de Construire: 100%,
- amenajarea celor două organizări de șantier: 100% infrastructură, urmează montarea stațiilor de betoane și clădirilor pentru ateliere și birouri,
- realizare proiect tehnic pentru obținerea AC: 75%, termen de predare: 15.04.2024,
- operațiuni de deminare: 100%,
- realizare studii de teren: 100%
Constructorul lotului 2 al Autostrăzii A 1 Sibiu-Pitești a început defrișările și în zona Câineni-Râul Vadului, unde va fi construit un tunel de aproape 1.600 metri, al doilea ca lungime de pe A 1, a fost relatat anterior.
Cel mai lung tunel de pe A 1 este pe lotul 3 Cornet-Tigveni.
