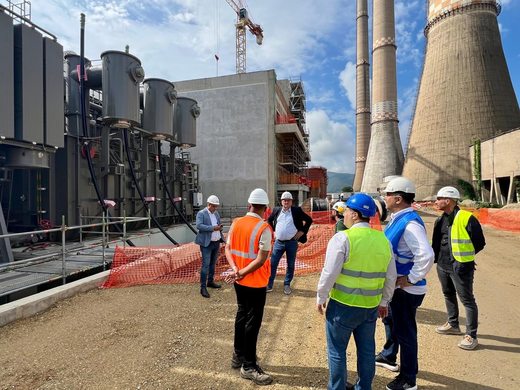

Contractul din decembrie 2022 prin care Mass Global Energy Rom a cumpărat cu peste 91 milioane euro activele vechii termocentrale Mintia, de la societatea de stat falimentară Complexul Energetic Hunedoara (SCEH) a Ministerului Energiei, prevede că dezvoltatorul are obligația ca, până la 31 decembrie 2026, să finalizeze investiția de realizare a unei capacități energetice noi cu o putere instalată de minimum 1.290 MW.
Înainte de a fi prezentată aici, informația a fost anunțată cu mult înainte pe Profit Insider
″În data de 10.11.2025, cumpărătorul termocentralei Mintia (Mass Global Energy Rom – n.r.) ne-a solicitat acordul cu privire la prelungirea termenului de finalizare a investiției până la data de 31.12.2027, arătând motivele amânării și faptul că progresul investiției este substanțial, peste 85% din capacitatea prevăzută în contract urmând să fie îndeplinită până la 31.03.2026.
În data de 14.01.2026, prin adresa nr. 151, am solicitat cumpărătorului să comunice starea actuală a investițiilor, obiectivele următoare și termenele de îndeplinire a acestora, conform obligațiilor asumate prin contractul încheiat în data de 27.12.2022. Acesta ne-a răspuns printr-un raport trimis cu adresa nr. 23/17.01.2026, arătând măsurile și obiectivele îndeplinite, precum și cauzele întârzierii termenului contractual.
Prin urmare, ținând cont de prevederile contractuale, lichidatorul judiciar a trimis acționarului Ministerul Energiei adresa nr. 905/24.02.2026, prin care i-a solicitat opinia cu privire la prelungirea termenului de finalizare a investiției. Până în prezent, nu s-a primit un răspuns.
În data de 01.04.2026 s-a încheiat minuta întâlnirii dintre SCEH SA și Mass Global Energy Rom SRL, constatându-se starea lucrărilor investiției, o informare cu privire la aceasta fiind trimisă Ministerului Energiei cu adresa nr. AS 393/03.04.2026″, se arată într-un document foarte recent al lichidatorului judiciar al SCEH, Expert Insolvență SPR.
Contactat de Profit.ro, acesta a explicat că motivele țin de întârzieri în obținerea autorizației de construire și a acordului de mediu, precum și de dificultăți în primirea vizelor pentru muncitori străini.
″Acordul cu privire la prelungirea termenului de finalizare a investiției până la data de 31.12.2027 a fost solicitat pentru motive care exced controlului cumpărătorului:
- întârziere de 18 luni în obținerea autorizației de construcție;
- întârziere în obținerea acordului de mediu, care a inclus și acord de mediu de la țările învecinate;
- dificultăți procedurale în obținerea vizelor pentru muncitorii specializați - doar 26 vize au fost acordate, din 240 de cereri.
Cu toate acestea, progresul investiției este substanțial, capacitatea de 1.100 MW (peste 85%) fiind atinsă, pentru restul de 190 MW fiind necesar un timp suplimentar. Astfel, în perioada următoare vor începe testele la primele două turbine, iar la cea de-a treia în anul 2027″, au transmis cei de la Expert Insolvență SPRL.
Ei au adăugat că, până în prezent nu a fost adoptată o decizie privind emiterea acordului de prelungire a termenului de finalizare până la 31 decembrie 2027, nefiind primită opinia Ministerului Energiei.
″Decizia finală va fi adoptată de către adunarea creditorilor, în cadrul procedurii de faliment (a SCEH – n.r.)″, a precizat sursa citată.
Ministerul Energiei și investitorul Mass Global Energy Rom nu au răspuns deocamdată la solicitările de detalii și clarificări ale Profit.ro.
Pe 5 februarie 2026, premierul Ilie Bolojan, care între timp a fost demis și a preluat și portofoliul interimar al Ministerului Energiei, s-a întâlnit cu reprezentanții Mass Global Energy Rom, Guvernul transmițând în urma întrevederii că producția de energie electrică a noii centrale de la Mintia este estimată să înceapă în septembrie 2026.
Luna trecută, pe 18 aprilie, reprezentanții dezvoltatorului au declarat că prima turbină de la noua centrală va intra în probe până în iunie, iar a doua până în august. Declarația a fost făcută în cadrul unei vizite pe șantierul de la Mintia a ex-ministrului Energiei, Bogdan Ivan.
Cu aceeași ocazie, fostul secretar de stat din Ministerul Energiei, Casian Nițulescu, a precizat că, după efectuarea testelor la primele două turbine pe gaz, acestea vor fi operaționale la începutul lunii octombrie, moment în care vor injecta în sistemul energetic național 1.097 MW, iar ulterior, la începutul anului 2027, centrala va fi operațională cu o producție de 1.700 MW.
Tot în aprilie, operatorul sistemului energetic național, Transelectrica, a comunicat că prima turbină a centralei ar putea fi pusă sub tensiune luna aceasta.
Potrivit SEAP, Transelectrica a stabilit pe 27 aprilie câștigătorul licitației inițiate în noiembrie 2025, pentru achiziția și montajul unui transformator nou de putere în stația 400/220/110 kV Mintia, la care va fi racordată și noua centrală. Durata de realizare a investiției este estimată de operator la circa 20 de luni.
