SNN a pus pe piață în total între minim 59,5 milioane MWh și maxim 70,1 milioane MWh, ″în funcție de opțiunea cumpărătorului privind opririle planificate și/sau neplanificate sau reduceri de putere″, cu livrare în perioada 01.01.2027-31.12.2046, potrivit documentației analizate de Profit.ro.
Înainte de a fi prezentată aici, informația a fost anunțată cu mult înainte pe Profit Insider

Cantitățile sunt împărțite în 5 loturi, două de 7.446.000,00 MWh - 8.766.000,00 MWh și trei de 14.892.000,00 MWh - 17.532.000,00 MWh.
Producția anuală a centralei Cernavodă din ultimii ani s-a cifrat la circa 10 milioane MWh, adică în medie cam 5 milioane MWh pe fiecare unitate.

Pragul minim de preț garantat, sub care nu se poate coborî, este propus la 91,5 euro/MWh, adică 480,3 lei/MWh, la cursul de schimb valutar actual, fără componenta de injecție în rețea a tarifului de transport și fără TVA. La acest preț, cantitatea totală maximă scoasă la licitație ar costa peste 6,4 miliarde euro.

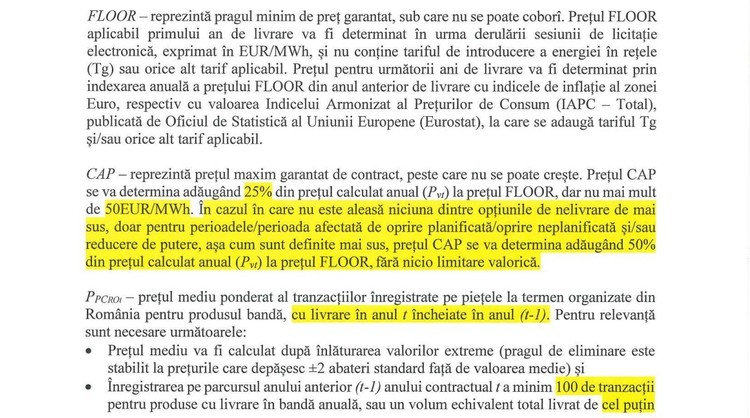

Există și un preț maxim:

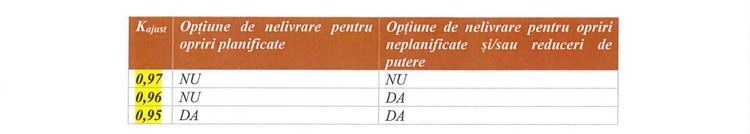

″Opțiunea de nelivrare pentru opririle planificate: Vânzătorul beneficiază de o perioadă de până la 45 de zile pe an pentru opririle anuale planificate, programate de regulă în al doilea trimestru al anului, interval în care condițiile de piață favorizează producerea de energie excedentară consumului. Comunicarea către Cumpărător se realizează în două etape: perioada orientativă este notificată cu cel puțin 6 luni în avans, iar data certă a încheierii perioadei de oprire este confirmată cu 30 de zile înainte, în limita unei variații de ± 5 zile față de perioada orientativă inițială.
Opțiunea de nelivrare pentru opririle neplanificate (altele decat opririle anuale planificate) și/sau reduceri de putere: Vânzătorul poate reduce cantitățile livrate până la O MW pentru o perioadă de până la 10 zile pe an (240 de ore/an), în caz de opriri neplanificate și/sau reduceri putere la oricare dintre unitățile de producție ale CNE Cernavodă. Notificarea Cumpărătorului se realizează cu cel puțin o zi calendaristică înainte de ziua de livrare, până la de ora 10:00 СЕТ″, scrie în documentație.
Licitația va avea loc în ultima parte a lunii viitoare.

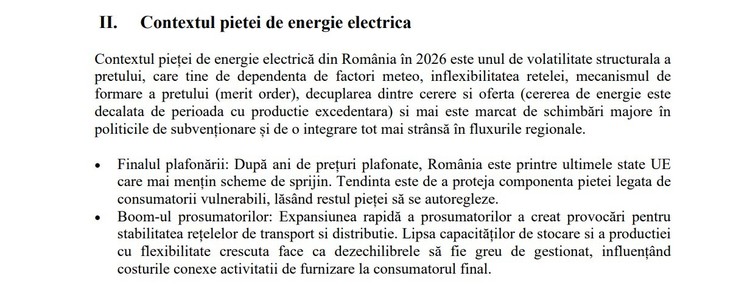

SNN vrea să vândă energie pe 20 de ani pentru că prognozele pe termen foarte lung privind evoluția prețurilor de vânzare angro la energie electrică indică faptul că retehnologizarea unității 1 a centralei nucleare de la Cernavodă riscă să fie nerentabilă, ceea ce determină reticența potențialilor finanțatori în a se implica în proiectul deja demarat, astfel că Nuclearelectrica are în vedere să garanteze împrumuturile necesare retehnologizării cu contractele de vânzare încheiate la licitația din septembrie.

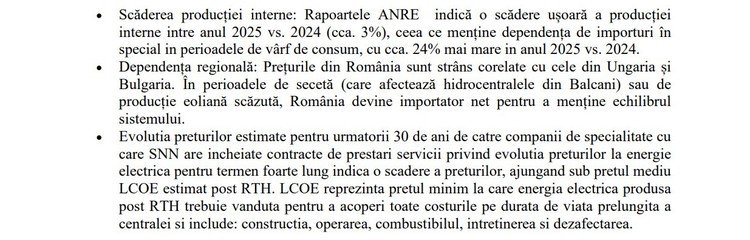

″Evoluția prețurilor estimate pentru următorii 30 de ani de către companii de specialitate cu care SNN are încheiate contracte de prestări servicii privind evoluția prețurilor la energie electrică pentru termen foarte lung indică o scădere a prețurilor, ajungând sub prețul mediu LCOE (Levelized Cost Of Electricity – n.r.) estimat post RTH (RTH = retehnologizare – n.r.). LCOE reprezintă prețul minim la care energia electrică produsă post RTH trebuie vândută pentru a acoperi toate costurile pe durata de viață prelungită a centralei și include: construcția, operarea, combustibilul, întreținerea și dezafectarea. (...)
SNN intenționează să încheie contracte pe termen lung (20 de ani, cu livrare din 2027, perioada țintă fiind 16 ani după reintrarea în operare a U1) în piața de energie, pentru a facilita obtinerea de finanțare pentru RTH U1″, se arată în documentul de fundamentare a hotărârii AGA SNN de aprobare a licitației.

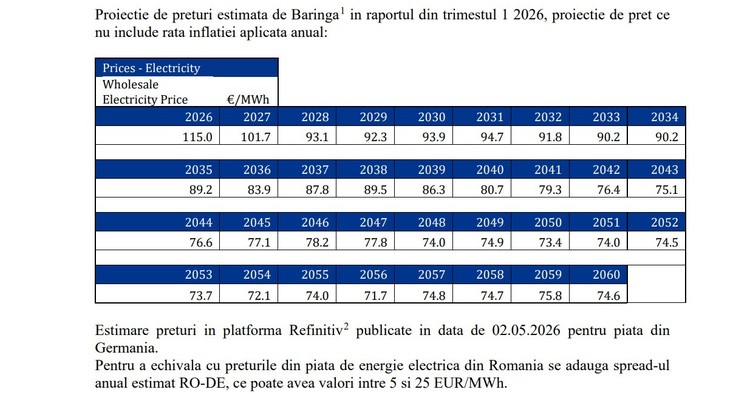

Sursă: SNN
Cu votul decisiv al autorității tutelare, acționarii au aprobat strategia de ofertare și tranzacționare de energie electrică pentru perioada 2027-2046, inclusiv (i) propunerea SNN de contract de vânzare de energie electrică pe termen lung (20 de ani), contract ce urmează a fi negociat și semnat cu câștigătorul/câștigătorii licitației ce urmează a fi organizată în acest scop, care îndeplinește/îndeplinesc condițiile de eligibilitate propuse de SNN, și (ii) propunerea de ofertă de contractare a SNN.

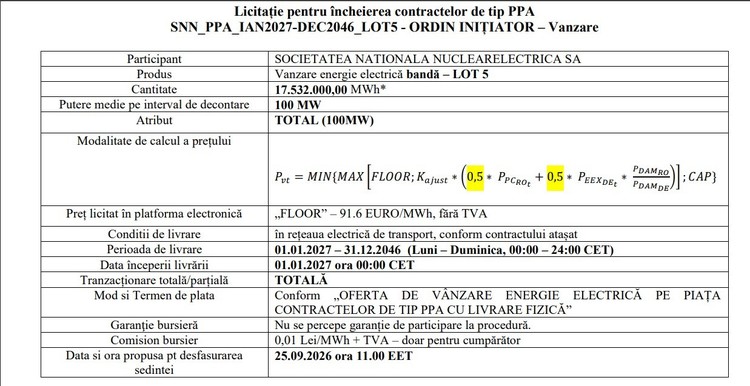

Pachetul de ofertă de contractare are ca obiect vânzarea, de către SNN, prin contracte de tip PPA (Power Purchase Agreement), a unei cantități de 400 MW echivalent bandă pentru perioada 1 ianuarie 2027 – 31 decembrie 2046.
Licitația va avea 3 etape:
Etapa 1: etapa de negociere a clauzelor contractuale, doar cu contrapărțile care corespund criteriilor prudențiale de calificare din punct de vedere al eligibilității (durata estimată: 30 de zile;
Etapa 2: sesiunea de licitație electronică (durata estimată: 1 zi);

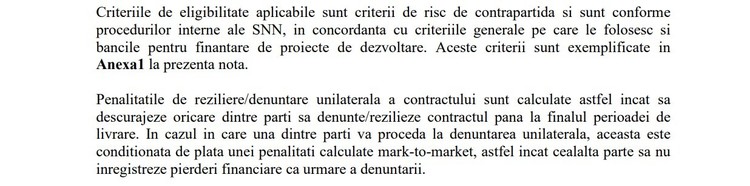

Etapa 3: obținerea aprobărilor corporative, inclusiv acordul final al finanțatorilor SNN în proiectul RTH U1, atât de către SNN (vânzătorul energiei electrice), cât și, după caz, de către cealaltă parte/celelalte părți contractante (cumpărătorul/cumpărătorii pe termen lung al/ai energiei electrice) (durata estimată: 40 de zile).
″În situația în care nu se atinge obiectivul de a contracta întreaga cantitate propusă, SNN își va rezerva dreptul să decidă reluarea procesului de contractare sau anularea acestuia.

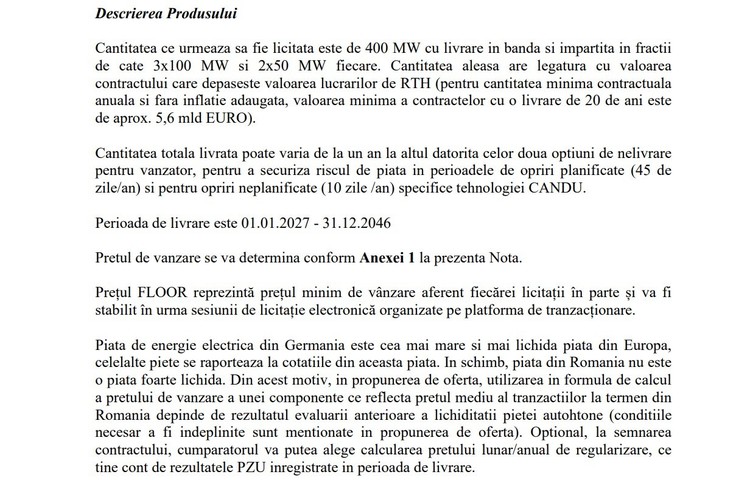

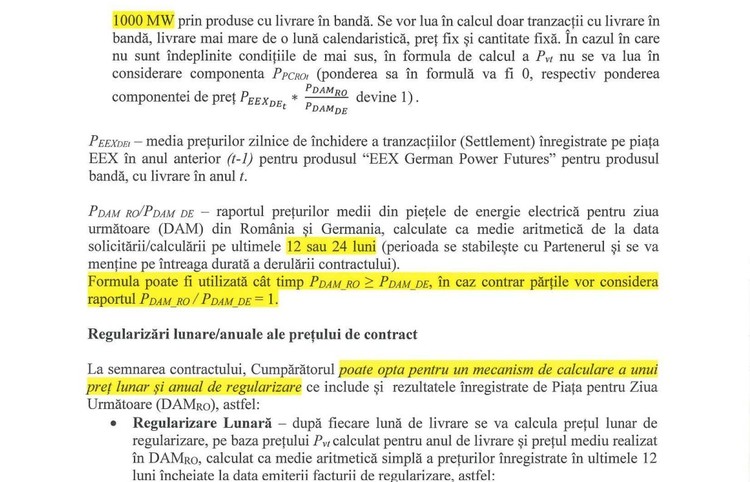

Cantitatea ce urmează să fie licitată este de 400 MW cu livrare în bandă și împărțită în fracții de câte 3x100 MW și 2x50 MW fiecare. Cantitatea aleasă are legatură cu valoarea contractului care depășește valoarea lucrărilor de RTH (pentru cantitatea minimă contractuală anuală și fără inflatie adaugata, valoarea minima a contractelor cu o livrare de 20 de ani este de aproximativ 5,6 miliarde euro).
Cantitatea totală livrată poate varia de la un an la altul datorită celor două opțiuni de nelivrare pentru vânzător, pentru a securiza riscul de piață în perioadele de opriri planificate (45 de zile/an) și pentru opriri neplanificate (10 zile /an) specifice tehnologiei CANDU.

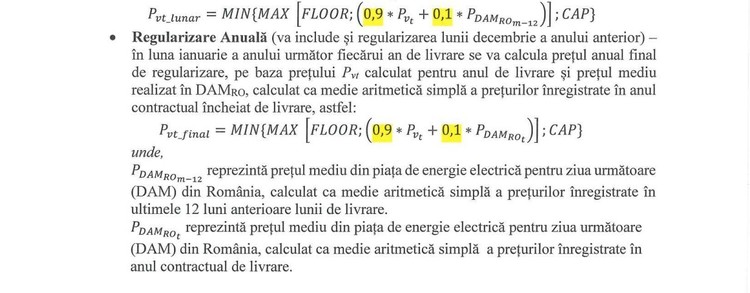

Prețul FLOOR reprezintă prețul minim de vânzare aferent fiecărei licitații în parte și va fi stabilit în urma sesiunii de licitație electronică organizate pe platforma de tranzacționare″, se precizează în document.

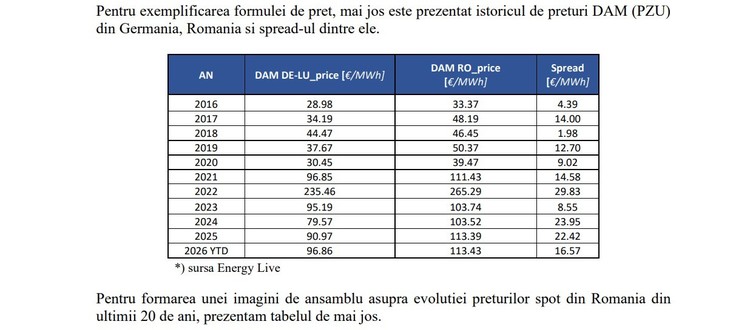

SNN a propus ca tranzacționarea să se facă pe Bursa Română de Mărfuri, care percepe un tarif de numai 0,01 lei/MWh, aplicat doar cumpărătorului, spre deosebire de OPCOM, unde tariful este de 0,05 lei/MWh și se aplică ambelor părți contractante.

Sursă: SNN
Toate astea pentru că România nu va accesa fonduri UE nerambursabile, de 600 milioane euro, din Fondul de Modernizare pentru finanțarea proiectului retehnologizării unității 1 a centralei nucleare de la Cernavodă, urmând să acopere necesarul din majorarea împrumuturilor bancare și a contribuției din surse proprii a SNN.
Profit.ro a relatat anterior despre această intenție a României, precum și despre negocierile dure cu Comisia Europeană pe această temă, aici și aici.
″(...) în luna mai 2026, statul român a informat Comisia Europeană (DG Comp) de renunțarea la măsura de ajutor de stat – grant din Fondul de Modernizare (600 milioane euro), această sursă fiind înlocuită cu extinderea sumelor împrumutate (...) și a contribuției SNN din surse proprii, crescând semnificativ gradul de îndatorare al SNN″, se arată în memorandumul prin care Guvernul a aprobat ca SNN să dea anul acesta dividende de numai 50% din profit, analizat de Profit.ro.
Acolo se mai menționează că Banca Europeană de Investiții (BEI) ar urma să acorde Nuclearelectrica un împrumut de 800 milioane euro.
″BEI a finalizat la începutul lunii mai 2026 analiza financiară și de risc a proiectului RTH-U1 (retehnologizarea reactorului 1 – n.r.), urmând ca, în luna iulie 2026, să aprobe contractul de împrumut″, scrie în documentul citat.

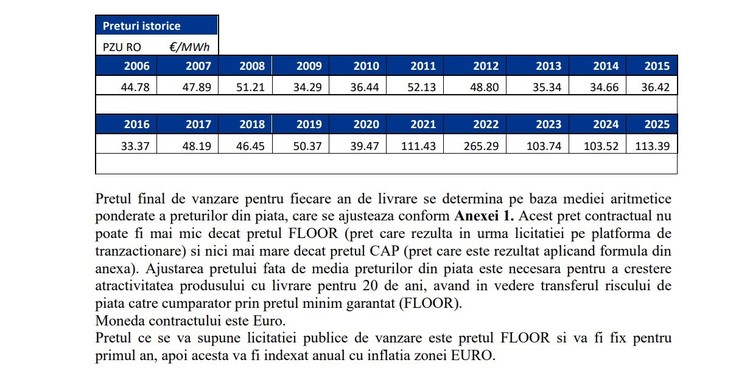

Memorandumul precizează că valoarea totală a proiectului retehnologizării se ridică la peste 20,8 miliarde lei. Din aceștia, până în 2025 inclusiv, s-au cheltuit cam 3,02 miliarde lei, iar necesarul pentru 2026 este de 2,84 miliarde lei.
″Oprirea unității 1 pe perioada retehnologizării, programată pentru perioada 2027-2030, conduce la o producție de energie electrică cu 50% mai mică, ceea ce duce la reducerea proporțională a veniturilor societății, spre deosebire de cheltuieli, a căror reducere nu se va putea realiza la 50%, ca urmare a faptului că parte din cheltuielile SNN sunt cheltuieli fixe, care vor fi menținute și pe perioada opririi unității 1. Așadar, performanța financiară, sursă pentru finanțarea proiectelor în derulare, va suferi o diminuare pe perioada opririi unității 1 pentru retehnologizare″, se spune în document.
Lucrările la proiect sunt în plină derulare, fiind realizată prima turnare continuă de beton.
În aprilie, Comisia Europeană a deschis o investigație aprofundată pentru a evalua dacă sprijinul public pe care România intenționează să îl acorde pentru retehnologizarea și prelungirea duratei de viață a unității 1 a centralei nucleare de la Cernavodă este conform cu normele UE privind ajutoarele de stat.
La acel moment, România intenționa să sprijine retehnologizarea unității nucleare prin patru măsuri: un grant în valoare de 600 milioane euro; garanții de stat pentru împrumuturile contractate pentru finanțarea investiției; un contract bidirecțional pentru diferență (CfD) cu o durată de 30 ani, menit să asigure venituri stabile centralei, precum și un mecanism de protecție în cazul unor modificări de reglementare în timpul construcției și exploatării.
