Compania de stat Transelectrica, operatorul sistemului energetic național, demarează lucrările la o investiție vitală pentru ″exportul″ de energie electrică produsă de eolienele și fotovoltaicele din Dobrogea, precum și de viitoarele reactoare 3 și 4 ale centralei nucleare Cernavodă, către consumatorii din vestul țării.
Este vorba de construirea noii stații electrice 400 kV Stâlpu și de modernizarea celulelor 110 kV și de medie tensiune în stația existentă Stâlpu.
Contractul de execuție, în valoare de aproape 95 milioane lei plus TVA, a fost semnat pe la jumătatea lunii în curs cu compania de specialitate Electromontaj. Termenul de finalizare este ianuarie 2027.

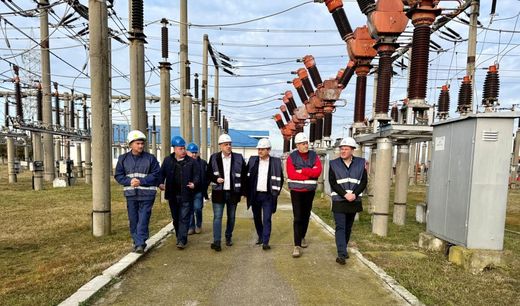

Ca urmare a semnării contractului, conducerea Transelectrica și membrii echipei responsabile de implementarea investiției au avut prima întâlnire cu reprezentanții contractorului, pentru a stabili planului concret de acțiuni privind finalizarea investiției. Asta a inclus și o vizită în stația electrică de transformare 220/110/20 kV Stâlpu, aflată în județul Buzău.
″Necesitatea creșterii puterii de evacuare a energiei electrice din surse regenerabile din zona de sud-est a țării, dar și necesitatea de construire a noii linii de 400 kV care va lega zona de sistem sud-est, prin stația Stâlpu, de zona Ardealului, în stația Brașov, precum și trecerea la 400 kV a axului Brazi Vest – Teleajen – Stâlpu, impune prioritizarea finalizării investiției din stația Stâlpu.
Proiectele strategice pe care le realizează Transelectrica pentru creșterea capacității de integrare a energiei regenerabile și pentru modernizarea instalațiilor electrice asigură securitatea energetică a României în viitor, în condițiile tranziției energetice, și în același timp creează premisele favorabile pentru dezvoltarea mediului economic atât la nivel național, cât și la nivelul comunităților local″, a declarat președintele Directoratului Transelectrica, Ștefăniță Munteanu.
Potrivit companiei, realizarea investiției pentru retehnologizarea stației existente Stâlpu și construirea noii stații de 400 kV au la bază atât necesitatea evacuării energiei produse în zona Dobrogea de viitoarele grupuri 3 și 4 ale centralei nucleare Cernavodă, a realizării și racordării la rețea a noilor centrale din surse regenerabile, precum și a consolidării siguranței în alimentare a consumatorilor.
CITEȘTE ȘI DOCUMENT Noi reguli în traficul auto - Cum va fi reclamat comportamentul agresivAstfel, finalizarea noii stații de 400 kV Stâlpu va permite racordarea liniei electrice aeriene (LEA) 400 kV Cernavodă – Stâlpu, linie finalizată și racordată în prezent în stația Gura Ialomiței, precum și conectarea axului LEA Brazi Vest - Teleajen – Stâlpu, după finalizarea lucrărilor de trecere la tensiunea de 400 kV, aflate în derulare la această dată.
Principalele beneficii ale investiției din stația Stâlpu sunt: creșterea securității alimentării adecvate și sigure a consumatorilor din sistemul electroenergetic național (SEN), eficiența integrării centralelor electrice regenerabile, reducerea pierderilor de energie electrică din rețeaua electrică de transport și reducerea emisiilor de CO2.
Stația electrică de transformare 220/110/20 kV Stâlpu a fost proiectată în anul 1971 și construită în perioada 1975-1977, punerea în funcțiune realizându-se în anul 1977.
CITEȘTE ȘI VIDEO&FOTO Imagini spectaculoase - Austriecii de la PORR aproape de a străpunge tunelul Daniela. "Avem motive serioase să fim încrezători că termenul din februarie 2027 va fi devansat!"
Conform Planului de Dezvoltare a Rețelei Electrice de Transport pentru perioada 2024 – 2033, recent aprobat de Autoritatea Națională de Reglementare în Domeniul Energiei (ANRE), cu o valoare totală de 9,4 miliarde de lei, proiectele destinate retehnologizării și modernizării instalațiilor electrice planificate pentru următorii 10 ani de Transelectrica au cea mai mare pondere, de circa 2,9 miliarde de lei.
Celelalte priorități de dezvoltare a rețelei electrice de transport pentru următorii 10 ani sunt: siguranța alimentării consumului, integrarea producției din surse regenerabile și din centrale noi în Dobrogea și Moldova și creșterea capacității de interconexiune.
