Au început lucrările la ultimul lot al Autostrăzii Bucureștiului A0 Nord.
Este ultimul lot al acestei autostrăzi pe care încep lucrările și, totodată, lotul care întregește Coridorul de Transport Pan-european nr. IV (Constanța - Nădlac).

La acest moment:
a fost efectuată procedura de descărcare arheologică a siturilor identificate pe amplasamentul lucrării, rămânând în desfășurare ultimul sit la Zurbaua din cele 12 identificate pe întregul amplasament;

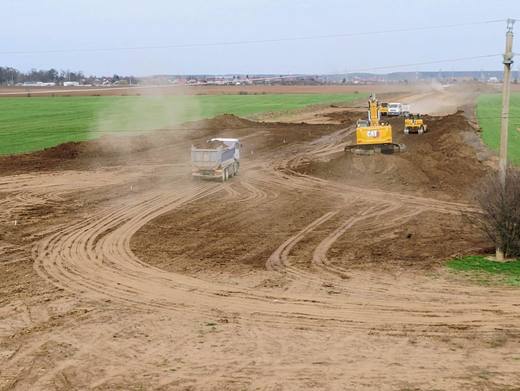

se lucrează la realizarea drumurilor tehnologice de acces;
au început lucrările de decopertare a stratului vegetal pe viitorul corp al autostrăzii;
la Organizarea de șantier situată în zona nodului rutier DN7 sunt în execuție lucrările de realizare a fundațiilor și platformelor din beton necesare pentru stația de asfalt, dar și execuția rețelelor de utilități interioare;

este în curs de desfășurare transportul componentelor stației de asfalt de la Organizarea de șantier aferentă DN7;
au început să sosească în șantier utilajele necesare îmbunătățirii terenului de fundare.
săptămâna viitoare vor ajunge in santier si primele instalații de foraj pentru piloții structurilor.
Printre lucrările principale prevăzute în contract regăsim:
pasaj peste CF101 București – Pitești DN7, cu o lungime de 733 m
pasaj peste râul Colentina, CF 300 București – Ploiești și CF Mogoșoaia – Buftea, cu o lungime de 650 m
noduri rutiere la intersecțiile cu DN7 și DN1A
poduri pe autostradă peste râul Dâmbovița (km 2+999) și peste râul Bâldana (km 4+024)
Acest lot era ultimul tronson din Autostrada Bucureștiului A0 pe care nu erau începute lucrările iar până la sfârșitul anului viitor acest lot va fi dat in trafic, având astfel inelul Bucureștiului, la nivel de autostrada, întreg.
Constructorul acestuia este cel al Lotului 1 Ploiești - Mizil #7, pe care l-a finalizat în termenul contractual.
Traseul Lotului 1 Nord se află între A1 și DN1, de la Dragomirești la Corbeanca și are o lungime de 17,5 km, iar amplasamentul lucrărilor este situat pe teritoriul județului Ilfov, pe raza unităților administrativ teritoriale Dragomirești-Vale, Buftea, Mogoșoaia, Corbeanca și pe teritoriul județului Giurgiu, pe raza localităților Joița și Săbăreni.
Printre lucrările principale prevăzute în contract sunt:
- pasaj peste CF101 București – Pitești DN7, cu o lungime de 733 m
- pasaj peste râul Colentina, CF 300 București – Ploiești și CF Mogoșoaia – Buftea, cu o lungime de 650 m
- noduri rutiere la intersecțiile cu DN7 și DN1A
- poduri pe autostradă peste râul Dâmbovița (km 2+999) și peste râul Bâldana (km 4+024)

Traseul Lotului 1 Nord se află între A1 și DN1, de la Dragomirești la Corbeanca și are o lungime de 17,5 km, iar amplasamentul lucrărilor este situat pe teritoriul județului Ilfov, pe raza unităților administrativ teritoriale Dragomirești-Vale, Buftea, Mogoșoaia, Corbeanca și pe teritoriul județului Giurgiu, pe raza localităților Joița și Săbăreni.
